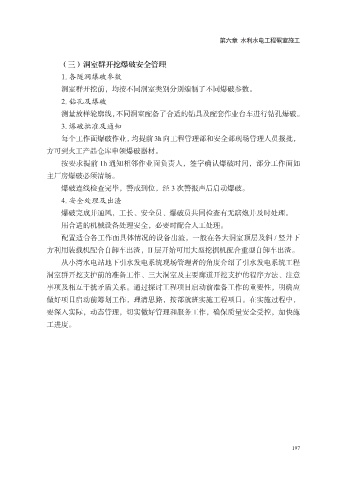

第六章 水利水电工程硐室施工
(三)洞室群开挖爆破安全管理
1. 各隧洞爆破参数
洞室群开挖前,均按不同洞室类别分别编制了不同爆破参数。
2. 钻孔及爆破
测量放样轮廓线,不同洞室配备了合适的钻具及配套作业台车进行钻孔爆破。
3. 爆破批准及通知
每个工作面爆破作业,均提前 3h 向工程管理部和安全部现场管理人员报批,
方可到火工产品仓库申领爆破器材。
按要求提前 1h 通知相邻作业面负责人,签字确认爆破时间,部分工作面如
主厂房爆破必须清场。
爆破连线检查完毕,警戒到位,经 3 次警报声后启动爆破。
4. 安全处理及出渣
爆破完成并通风,工长、安全员、爆破员共同检查有无瞎炮并及时处理。
用合适的机械设备处理安全,必要时配合人工处理。
配置适合各工作面具体情况的设备出渣,一般在各大洞室顶层及斜 / 竖井下
方利用装载机配合自卸车出渣,II 层开始可用大型挖掘机配合重型自卸车出渣。
从小湾水电站地下引水发电系统现场管理者的角度介绍了引水发电系统工程
洞室群开挖支护前的准备工作、三大洞室及主要廊道开挖支护的程序方法、注意
事项及相互干扰矛盾关系。通过探讨工程项目启动前准备工作的重要性,明确应
做好项目启动前筹划工作,理清思路,按部就班实施工程项目。在实施过程中,
要深入实际,动态管理,切实做好管理和服务工作,确保质量安全受控,加快施
工进度。
