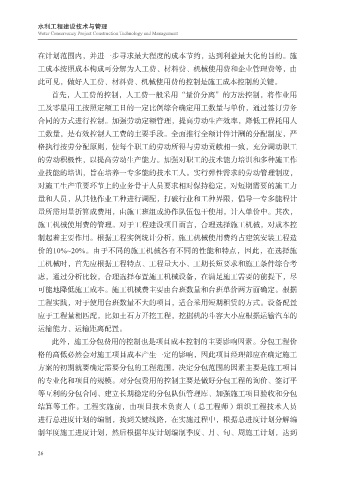

            在计划范围内,并进一步寻求最大程度的成本节约,达到利益最大化的目的。施

            工成本按照成本构成可分解为人工费、材料费、机械使用费和企业管理费等,由
            此可见,做好人工费、材料费、机械使用费的控制是施工成本控制的关键。
                首先,人工费的控制,人工费一般采用“量价分离”的方法控制,将作业用
            工及零星用工按照定额工日的一定比例综合确定用工数量与单价,通过签订劳务

            合同的方式进行控制。加强劳动定额管理,提高劳动生产效率,降低工程耗用人
            工数量,是有效控制人工费的主要手段。全面推行全额计件计酬的分配制度,严
            格执行按劳分配原则,使每个职工的劳动所得与劳动贡献相一致,充分调动职工

            的劳动积极性,以提高劳动生产能力。加强对职工的技术能力培训和多种施工作
            业技能的培训,旨在培养一专多能的技术工人。实行弹性需求的劳动管理制度,
            对施工生产重要环节上的业务骨干人员要求相对保持稳定,对短期需要的施工力
            量和人员,从其他作业工种进行调配,打破行业和工种界限,倡导一专多能程计

            量所需用量折算成费用,由施工班组或协作队伍包干使用,计入单价中。其次,
            施工机械使用费的管理。对于工程建设项目而言,合理选择施工机械,对成本控
            制起着主要作用。根据工程实例统计分析,施工机械使用费约占建筑安装工程造

            价的10%~20%。由于不同的施工机械各有不同的性能和特点,因此,在选择施
            工机械时,首先应根据工程特点、工程量大小、工期长短要求和施工条件综合考
            虑,通过分析比较,合理选择布置施工机械设备,在满足施工需要的前提下,尽

            可能地降低施工成本。施工机械费主要由台班数量和台班单价两方面确定。根据
            工程实践,对于使用台班数量不大的项目,适合采用短期租赁的方式。设备配置
            应于工程量相匹配,比如土石方开挖工程,挖掘机的斗容大小应根据运输汽车的

            运输能力、运输距离配置。
                此外,施工分包费用的控制也是项目成本控制的主要影响因素。分包工程价
            格的高低必然会对施工项目成本产生一定的影响,因此项目经理部应在确定施工
            方案的初期就要确定需要分包的工程范围,决定分包范围的因素主要是施工项目

            的专业化和项目的规模。对分包费用的控制主要是做好分包工程的询价、签订平
            等互利的分包合同、建立长期稳定的分包队伍管理库、加强施工项目验收和分包
            结算等工作。工程实施前,由项目技术负责人(总工程师)组织工程技术人员

            进行总进度计划的编制,找到关键线路,在实施过程中,根据总进度计划分解编
            制年度施工进度计划,然后根据年度计划编制季度、月、旬、周施工计划,达到
