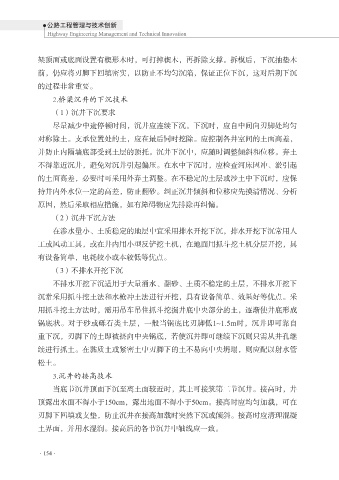

架顶面或底面设置有楔形木时,可打掉楔木,再拆除支撑。拆模后,下沉抽垫木
前,仍应将刃脚下回填密实,以防止不均匀沉陷,保证正位下沉,这对后期下沉
的过程非常重要。
.桥梁沉井的下沉技术
(1)沉井下沉要求
尽量减少中途停顿时间,沉井应连续下沉。下沉时,应自中间向刃脚处均匀
对称除土。支承位置处的土,应在最后同时挖除。应控制各井室间的土面高差,
并防止内隔墙底部受到土层的顶托。沉井下沉中,应随时调整倾斜和位移。弃土
不得靠近沉井,避免对沉井引起偏压。在水中下沉时,应检查河床因冲、淤引起
的土面高差,必要时可采用外弃土调整。在不稳定的土层或沙土中下沉时,应保
持井内外水位一定的高差,防止翻砂。纠正沉井倾斜和位移应先摸清情况、分析
原因,然后采取相应措施,如有障碍物应先排除再纠偏。
(2)沉井下沉方法
在渗水量小、土质稳定的地层中宜采用排水开挖下沉,排水开挖下沉常用人
工或风动工具,或在井内用小型反铲挖土机,在地面用抓斗挖土机分层开挖,具
有设备简单,电耗较小或本较低等优点。
(3)不排水开挖下沉
不排水开挖下沉适用于大量涌水、翻砂、土质不稳定的土层,不排水开挖下
沉常采用抓斗挖土法和水枪冲土法进行开挖,具有设备简单、效果好等优点。采
用抓斗挖土方法时,需用吊车吊住抓斗挖掘井底中央部分的土,逐渐使井底形成
锅底状。对于砂或砾石类土层,一般当锅底比刃脚低1~1.5m时,沉井即可靠自
重下沉,刃脚下的土即被挤向中央锅底,若使沉井即可继续下沉则只需从井孔继
续进行抓土。在黏质土或紧密土中刃脚下的土不易向中央坍塌,则应配以射水管
松土。
.沉井的接高技术
当底节沉井顶面下沉至离土面较近时,其上可接筑第二节沉井。接高时,井
顶露出水面不得小于150cm,露出地面不得小于50cm。接高时应均匀加载,可在
刃脚下回填或支垫,防止沉井在接高加载时突然下沉或倾斜。接高时应清理混凝
土界面,并用水湿润。接高后的各节沉井中轴线应一致。
