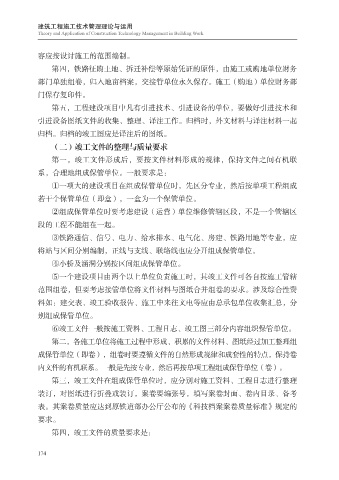

            容应按设计施工的范围编制。

                第四,铁路征购土地、拆迁补偿等原始凭证的原件,由施工或购地单位财务
            部门单独组卷,归入地亩档案,交接管单位永久保存。施工(购地)单位财务部
            门保存复印件。
                第五,工程建设项目中凡有引进技术、引进设备的单位,要做好引进技术和

            引进设备图纸文件的收集、整理、译注工作。归档时,外文材料与译注材料一起
            归档。归档的竣工图应是译注后的图纸。
                (二)竣工文件的整理与质量要求

                第一,竣工文件形成后,要按文件材料形成的规律,保持文件之间有机联
            系,合理地组成保管单位。一般要求是:
                ①一项大的建设项目在组成保管单位时,先区分专业,然后按单项工程组成
            若干个保管单位(即盒),一盒为一个保管单位。

                ②组成保管单位时要考虑建设(运营)单位维修管辖区段,不是一个管辖区
            段的工程不能组在一起。
                ③铁路通信、信号、电力、给水排水、电气化、房建、铁路用地等专业,应

            将站与区间分别编制,正线与支线、联络线也应分开组成保管单位。
                ④小桥及涵洞分别按区间组成保管单位。
                ⑤一个建设项目由两个以上单位负责施工时,其竣工文件可各自按施工管辖

            范围组卷,但要考虑接管单位将文件材料与图纸合并组卷的要求。涉及综合性资
            料如:建交表、竣工验收报告、施工中来往文电等应由总承包单位收集汇总,分
            别组成保管单位。

                ⑥竣工文件一般按施工资料、工程日志、竣工图三部分内容组织保管单位。
                第二,各施工单位将施工过程中形成、积累的文件材料、图纸经过加工整理组
            成保管单位(即卷),组卷时要遵循文件的自然形成规律和成套性的特点,保持卷
            内文件的有机联系。一般是先按专业,然后再按单项工程组成保管单位(卷)。

                第三,竣工文件在组成保管单位时,应分别对施工资料、工程日志进行整理
            装订,对图纸进行折叠或装订,案卷要编张号,填写案卷封面、卷内目录、备考
            表。其案卷质量应达到原铁道部办公厅公布的《科技档案案卷质量标准》规定的

            要求。
                第四,竣工文件的质量要求是:
