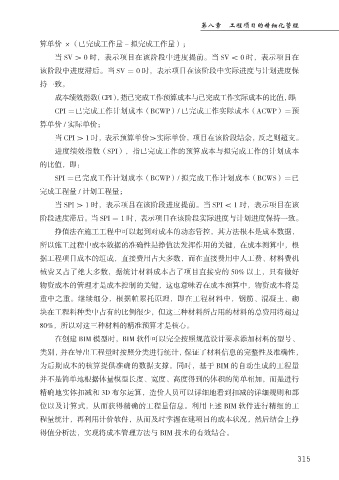

第八章 工程项目的精细化管理
算单价 ×(已完成工作量 - 拟完成工作量);
当 SV > 0 时,表示项目在该阶段中进度提前。当 SV < 0 时,表示项目在
该阶段中进度滞后。当 SV = 0 时,表示项目在该阶段中实际进度与计划进度保
持一致。
成本绩效指数(CPI),指已完成工作预算成本与已完成工作实际成本的比值,即:
CPI =已完成工作计划成本(BCWP)/ 已完成工作实际成本(ACWP)=预
算单价 / 实际单价;
当 CPI > 1 时,表示预算单价>实际单价,项目在该阶段结余,反之则超支。
进度绩效指数(SPI),指已完成工作的预算成本与拟完成工作的计划成本
的比值,即:
SPI =已完成工作计划成本(BCWP)/ 拟完成工作计划成本(BCWS)=已
完成工程量 / 计划工程量;
当 SPI > 1 时,表示项目在该阶段进度提前。当 SPI < 1 时,表示项目在该
阶段进度滞后。当 SPI = 1 时,表示项目在该阶段实际进度与计划进度保持一致。
挣值法在施工工程中可以起到对成本的动态管控,其方法根本是成本数据,
所以施工过程中成本数据的准确性是挣值法发挥作用的关键,在成本测算中,根
据工程项目成本的组成,直接费用占大多数,而在直接费用中人工费、材料费机
械费又占了绝大多数,据统计材料成本占了项目直接费的 50% 以上,只有做好
物资成本的管理才是成本控制的关键,这也意味着在成本预算中,物资成本将是
重中之重。继续细分,根据帕累托原理,即在工程材料中,钢筋、混凝土、砌
块在工程料种类中占有的比例很少,但这三种材料所占用的材料的总费用将超过
80%,所以对这三种材料的精准预算才是核心。
在创建 BIM 模型时,BIM 软件可以完全按照规范设计要求添加材料的型号、
类别,并在导出工程量时按照分类进行统计,保证了材料信息的完整性及准确性,
为后期成本的核算提供准确的数据支撑。同时,基于 BIM 的自动生成的工程量
并不是简单地根据体量模型长度、宽度、高度得到的体积的简单相加,而是进行
精确地实体扣减和 3D 布尔运算,造价人员可以详细地看到扣减的详细规则和部
位以及计算式,从而获得精确的工程量信息。利用上述 BIM 软件进行精细的工
程量统计,再利用计价软件,从而及时掌握在建项目的成本状况,然后结合上挣
得值分析法,实现将成本管理方法与 BIM 技术的有效结合。
