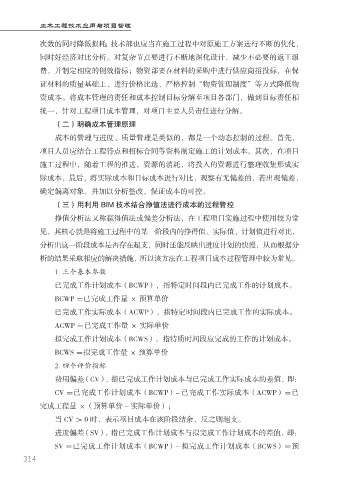

Page 321 - 土木工程应用技术与项目管理
P. 321
土木工程技术应用与项目管理
次数的同时降低损耗;技术部也应当在施工过程中对原施工方案进行不断的优化,
同时好经济对比分析。对复杂节点要进行不断地深化设计,减少不必要的返工浪
费,并制定相应的创效指标;物资部要在材料的采购中进行供应商招投标,在保
证材料的质量基础上,进行价格比选,严格控制“物资管理制度”等方式降低物
资成本。将成本管理的责任和成本控制目标分解至项目各部门,做到目标责任相
统一,针对工程项目成本管理,对项目主要人员责任进行分解。
(二)明确成本管理原理
成本的管理与进度、质量管理是类似的,都是一个动态控制的过程。首先,
项目人员应结合工程特点和招标合同等资料制定施工的计划成本。其次,在项目
施工过程中,随着工程的推进,资源的消耗,将投入的资源进行整理收集形成实
际成本,最后,将实际成本和目标成本进行对比,观察有无偏差的,若出现偏差,
确定偏离对象,并加以分析整改,保证成本的可控。
(三)用利用 BIM 技术结合挣值法进行成本的过程管控
挣值分析法又称赢得值法或偏差分析法,在工程项目实施过程中使用较为常
见,其核心就是将施工过程中的某一阶段内的挣得值、实际值、计划值进行对比,
分析出这一阶段成本是否存在超支,同时还能反映出进度计划的快慢,从而根据分
析的结果采取相应的解决措施,所以该方法在工程项目成本过程管理中较为常见。
1. 三个基本参数
已完成工作计划成本(BCWP),指特定时间段内已完成工作的计划成本。
BCWP =已完成工作量 × 预算单价
已完成工作实际成本(ACWP),指特定时间段内已完成工作的实际成本。
ACWP =已完成工作量 × 实际单价
拟完成工作计划成本(BCWS),指特质时间段应完成的工作的计划成本。
BCWS =拟完成工作量 × 预算单价
2. 四个评价指标
费用偏差(CV),指已完成工作计划成本与已完成工作实际成本的差值,即:
CV =已完成工作计划成本(BCWP)- 已完成工作实际成本(ACWP)=已
完成工程量 ×(预算单价 - 实际单价);
当 CV > 0 时,表示项目成本在该阶段结余,反之则超支。
进度偏差(SV),指已完成工作计划成本与拟完成工作计划成本的差值,即:
SV =已完成工作计划成本(BCWP)- 拟完成工作计划成本(BCWS)=预
314
