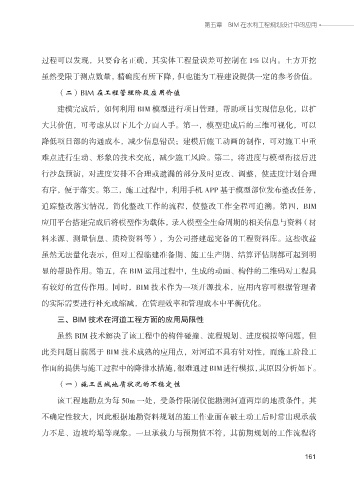

第五章 BIM 在水利工程规划设计中的应用




            过程可以发现,只要命名正确,其实体工程量误差可控制在 1% 以内。土方开挖
            虽然受限于测点数量,精确度有所下降,但也能为工程建设提供一定的参考价值。

                 (二)BIM 在工程管理阶段应用价值

                 建模完成后,如何利用 BIM 模型进行项目管理,帮助项目实现信息化,以扩
            大其价值,可考虑从以下几个方面入手。第一,模型建成后的三维可视化,可以

            降低项目部的沟通成本,减少信息错误;建模后施工动画的制作,可对施工中重

            难点进行生动、形象的技术交底,减少施工风险。第二,将进度与模型衔接后进

            行沙盘预演,对进度安排不合理或遗漏的部分及时更改、调整,使进度计划合理

            有序,便于落实。第三,施工过程中,利用手机 APP 基于模型部位发布整改任务,
            追踪整改落实情况,简化整改工作的流程,使整改工作全程可追溯。第四,BIM

            应用平台搭建完成后将模型作为载体,录入模型全生命周期的相关信息与资料(材

            料来源、测量信息、质检资料等),为公司搭建起完备的工程资料库。这些收益
            虽然无法量化表示,但对工程临建准备期、施工生产期、结算评估期都可起到明

            显的帮助作用。第五,在 BIM 运用过程中,生成的动画、构件的二维码对工程具

            有较好的宣传作用。同时,BIM 技术作为一项开源技术,应用内容可根据管理者

            的实际需要进行补充或缩减,在管理效率和管理成本中平衡优化。

                 三、BIM 技术在河道工程方面的应用局限性
                 虽然 BIM 技术解决了该工程中的构件碰撞、流程规划、进度模拟等问题,但

            此类问题目前属于 BIM 技术成熟的应用点,对河道不具有针对性,而施工阶段工

            作面的提供与施工过程中的降排水措施,很难通过BIM进行模拟,其原因分析如下。
                 (一)施工区域地质状况的不稳定性

                 该工程地勘点为每 50m 一处,受条件限制仅能勘测河道两岸的地质条件,其

            不确定性较大,因此根据地勘资料规划的施工作业面在破土动工后时常出现承载

            力不足、边坡垮塌等现象。一旦承载力与预期值不符,其前期规划的工作流程将
