市政道路及给排水管网工程施工技术

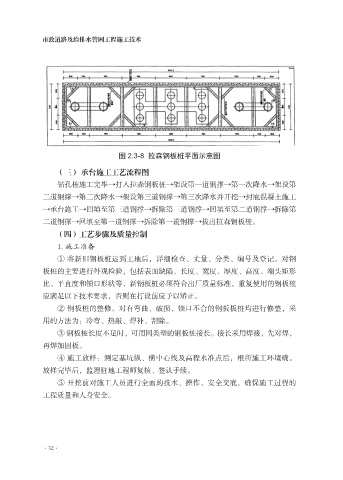

                                    图 2.3-8  拉森钢板桩平面示意图
                 (三) 承台施工工艺流程图

                  钻孔桩施工完毕→打入拉森钢板桩→架设第一道钢撑→第一次降水→架设第
             二道钢撑→第二次降水→架设第三道钢撑→第三次降水并开挖→封底混凝土施工
             →承台施工→回填至第三道钢撑→拆除第三道钢撑→回填至第二道钢撑→拆除第

             二道钢撑→回填至第一道钢撑→拆除第一道钢撑→拔出拉森钢板桩。
                 (四)工艺步骤及质量控制
                  1. 施工准备
                  ① 将新旧钢板桩运到工地后,详细检查、丈量、分类、编号及登记。对钢
             板桩的主要进行外观检验,包括表面缺陷、长度、宽度、厚度、高度、端头矩形

             比、平直度和锁口形状等,新钢板桩必须符合出厂质量标准,重复使用的钢板桩
             应满足以下技术要求,否则在打设前应予以矫正。
                  ② 钢板桩的整修。对有弯曲、破损、锁口不合的钢板板桩均进行修整,采

             用的方法为:冷弯、热敲、焊补、割除。
                  ③ 钢板桩长度不足时,可用同类型的钢板桩接长。接长采用焊接,先对焊,
             再焊加固板。
                  ④ 施工放样:测定基坑纵、横中心线及高程水准点后,根所施工环境确。
             放样完毕后,监理驻地工程师复核、签认手续。

                  ⑤ 开挖前对施工人员进行全面的技术、操作、安全交底,确保施工过程的
             工程质量和人身安全。
