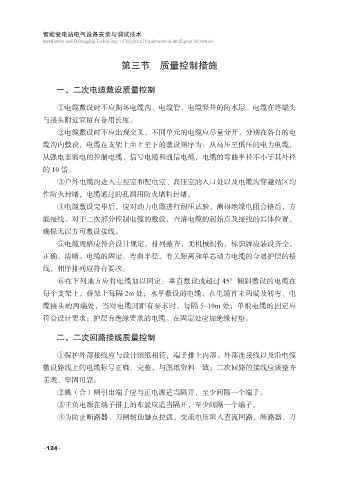

Page 136 - 智能变电站电气设备安装与调试技术
P. 136
智能变电站电气设备安装与调试技术
Installation and Debugging Technology of Electrical Equipment in Intelligent Substation
第三节 质量控制措施
一、二次电缆敷设质量控制
①电缆敷设时不应损坏电缆沟、电缆管、电缆竖井的防水层。电缆在终端头
与接头附近宜留有备用长度。
②电缆敷设时不应出现交叉,不同单元的电缆应尽量分开,分别在各自的电
缆沟内敷设,电缆在支架上由上至下的敷设顺序为:从高压至低压的电力电缆,
从强电至弱电的控制电缆、信号电缆和通信电缆,电缆的弯曲半径不小于其外径
的 10 倍。
③户外电缆沟进入主控室和配电室、高压室的入口处以及电缆沟穿越站区均
作防火封堵,电缆通过的孔洞用防火堵料封堵。
④电缆敷设完毕后,应对动力电缆进行耐压试验,测得绝缘电阻合格后,方
能接线。对于二次部分控制电缆的敷设,查清电缆的起始点及接线的具体位置,
确保无误方可敷设接线。
⑤电缆规格应符合设计规定,排列整齐,无机械损伤,标识牌应装设齐全,
正确、清晰。电缆的固定、弯曲半径、有关距离和单芯动力电缆的金属护层的接
线,相序排列应符合要求。
⑥在下列地方应将电缆加以固定:垂直敷设或超过 45°倾斜敷设的电缆在
每个支架上,桥架上每隔 2m 处;水平敷设的电缆,在电缆首末两端及转弯、电
缆接头的两端处,当对电缆间距有要求时,每隔 5~10m 处;单根电缆的固定应
符合设计要求;护层有绝缘要求的电缆。在固定处应加绝缘衬垫。
二、二次回路接线质量控制
①保护外部接线应与设计图纸相符;端子排上内部、外部连接线以及沿电缆
敷设路线上的电缆标号正确、完整,与图纸资料一致;二次回路的接线应该整齐
美观、牢固可靠。
②跳(合)闸引出端子应与正电源适当隔开,至少间隔一个端子。
③正负电源在端子排上的布置应适当隔开,至少间隔一个端子。
④为防止断路器、刀闸辅助触点拉弧,交流电压窜入直流回路,断路器、刀
-124-
