结构装备施工技术分析与研究
Analysis and Research on Construction Technology of Structural Equipment

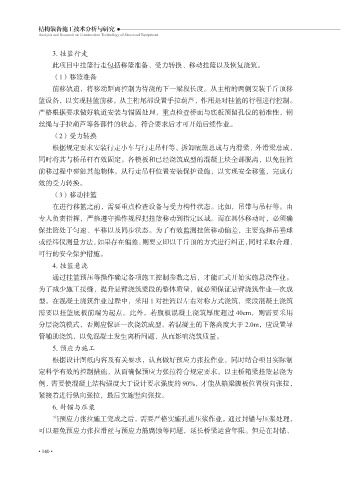

3. 挂篮行走
此项目中挂篮行走包括移篮准备、受力转换、移动挂篮以及恢复浇筑。
(1)移篮准备
前移轨道,将移动距离控制为待浇的下一梁段长度。从主桁的两侧安装千斤顶移
篮设备,以实现挂篮前移。从主桁尾部设置手拉葫芦,作用是对挂篮的行程进行控制。
严格根据要求做好轨道安装与锚固处理,重点检查桥面与底板预留孔位的精准性,钢
丝绳与手拉葫芦等各部件的状态,符合要求后才可开始后续作业。
(2)受力转换
根据规定要求安装行走小车与行走吊杆等。拆卸底篮总成与内滑梁、外滑梁总成,
同时将其与桥吊杆有效固定。各模板和已经浇筑成型的混凝土块全部脱离,以免挂篮
前移过程中碰触其他物体。从行走吊杆位置安装保护设施,以实现安全移篮,完成有
效的受力转换。
(3)移动挂篮
在进行移篮之前,需要重点检查设备与受力构件状态。比如,吊带与吊杆等。由
专人负责指挥,严格遵守操作规程把挂篮移动到指定区域。而在具体移动时,必须确
保挂篮处于匀速、平移以及同步状态。为了有效监测挂篮移动偏差,主要选择吊垂球
或经纬仪测量方法,如果存在偏差,则要立即以千斤顶的方式进行纠正,同时采取合理、
可行的安全保护措施。
4. 挂篮悬浇
通过挂篮预压等操作确定各项施工控制参数之后,才能正式开始实施悬浇作业。
为了减少施工接缝,提升悬臂浇筑梁段的整体质量,就必须保证悬臂浇筑作业一次成
型。在混凝土浇筑作业过程中,采用 1 对挂篮以左右对称方式浇筑,梁段混凝土浇筑
需要以挂篮底板前端为起点。此外,若腹板混凝土浇筑厚度超过 40cm,则需要采用
分层浇筑模式,否则应保证一次浇筑成型。若混凝土的下落高度大于 2.0m,应设置导
管辅助浇筑,以免混凝土发生离析问题,从而影响浇筑质量。
5. 预应力施工
根据设计图纸内容及有关要求,认真做好预应力张拉作业,同时结合项目实际制
定科学有效的控制措施,从而确保预应力张拉符合规定要求。以主桥箱梁挂篮悬浇为
例,需要使混凝土结构强度大于设计要求强度的 90%,才能从箱梁腹板位置横向张拉,
紧接着进行纵向张拉,最后实施竖向张拉。
6. 封锚与压浆
当预应力张拉施工完成之后,需要严格实施孔道压浆作业。通过封锚与压浆处理,
可以避免预应力张拉滑丝与预应力筋腐蚀等问题,延长桥梁运营年限。但是在封锚、
