Page 157 - 结构装备施工技术分析与研究
P. 157

» 第四章  桥梁施工技术与装备

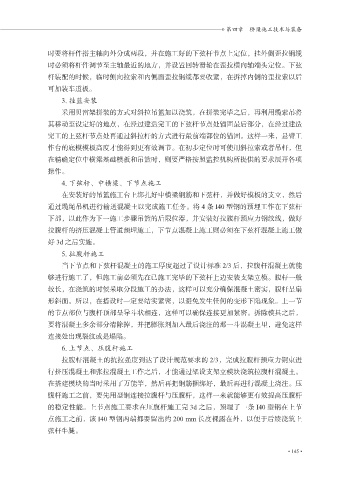

                时要将杆件搭主轴向外分成两段,并在施工好的下弦杆节点上定位,挂外侧歪拉钢缆
                时必须将杆件调节至主轴最近的地方,并设置回转滑轮在歪拉横向轴端头定位。下弦
                杆装配的时候,临时侧向拉索和内侧面歪拉钢缆都要收紧,在拆掉内侧的歪拉索以后
                可加装车道板。

                    3. 挂篮安装
                    采用贝雷架拼装的方式对斜拉吊篮加以浇筑,在拼装完毕之后,再利用缆索吊将
                其移动至设定好的地点,在经过建造完工的下弦杆节点处锚固最后部分,在经过建造
                完工的上弦杆节点处再通过斜拉杆的方式进行最前端部位的锚固。这样一来,悬臂工

                作台的底模模板高度才能得到更有效调节。在初步定位时可使用斜拉索或者吊杆,但
                在精确定位中横梁基础模板和吊篮时,则要严格按照监控机构所提供的要求展开各项
                操作。
                    4. 下弦杆、中横梁、下节点施工

                    在安装好的吊篮施工台上绑扎好中横梁钢筋和下弦杆,并做好模板的支立,然后
                通过缆绳吊机进行输送混凝土以完成施工任务。将 4 条 I40 型钢的预埋工作在下弦杆
                下部,以此作为下一施工步骤吊篮的后限位器,并安装好拉腹杆预应力钢绞线,做好

                拉腹杆的挤压混凝土管道预埋施工,下节点混凝土施工则必须在下弦杆混凝土施工做
                好 3d 之后实施。
                    5. 拉腹杆施工
                    当下节点和下弦杆混凝土的施工厚度超过了设计标准 2/3 后,拉腹杆混凝土就能
                够进行施工了,但施工前必须先在已施工完毕的下弦杆上边安装支架立模。腹杆一般

                较长,在浇筑的时候采取分段施工的办法,这样可以充分确保混凝土密实,腹杆呈扇
                形斜面。所以,在搭设时一定要结实紧密,以避免发生任何的变形下陷现象。上一节
                的节点部位与腹杆顶部呈导斗状相连,这样可以确保连接更加紧密。拆除模具之后,

                要将混凝土多余部分清除掉,并把膨胀剂加入最后浇注的那一斗混凝土里,避免这样
                连接处出现裂纹或是塌陷。
                    6. 上节点、压腹杆施工
                    拉腹杆混凝土的抗拉强度到达了设计规范要求的 2/3,完成拉腹杆预应力钢束进

                行挤压混凝土和张拉混凝土工作之后,才能通过架设支架立模块浇筑拉腹杆混凝土。
                在搭建模块的当时采用了万能竿,然后再把钢筋捆绑好,最后再进行混凝土浇注。压
                腹杆施工之前,要先用型钢连接拉腹杆与压腹杆,这样一来就能够更有效提高压腹杆
                的稳定性能。上节点施工要求在压腹杆施工完 3d 之后,预埋了一条 I40 型钢在上节

                点施工之前,该 I40 型钢两端都要留出约 200 mm 长度裸露在外,以便于后续浇筑上
                弦杆牛腿。
