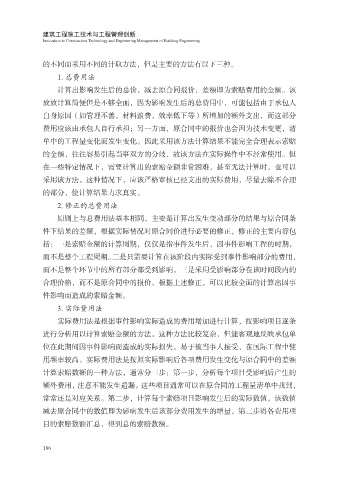

Page 200 - 建筑工程施工技术与工程管理创新
P. 200
建筑工程施工技术与工程管理创新
Innovation in Construction Technology and Engineering Management of Building Engineering
的不同而采用不同的计取方法,但是主要的方法有以下三种。
1. 总费用法
计算出影响发生后的总价,减去原合同报价,差额即为索赔费用的金额。该
放放计算简便但是不够全面,因为影响发生后的总费用中,可能包括由于承包人
自身原因(如管理不善,材料浪费,效率低下等)所增加的额外支出,而这部分
费用应该由承包人自行承担;另一方面,原合同中的报价也会因为技术变更,清
单中的工程量变化而发生变化。因此采用该方法计算结果不能完全合理表示索赔
的金额,往往容易引起当事双方的分歧,故该方法在实际操作中不经常使用。但
在一些特定情况下,需要计算出的索赔金额非常困难,甚至无法计算时,也可以
采用该方法。这种情况下,应该严格审核已经支出的实际费用,尽量去除不合理
的部分,使计算结果力求真实。
2. 修正的总费用法
原则上与总费用法基本相同,主要是计算出发生变动部分的结果与原合同条
件下结果的差额,根据实际情况对原合同价进行必要的修正,修正的主要内容包
括:一是索赔金额的计算周期,仅仅是指事件发生后,因事件影响工程的时期,
而不是整个工程周期。二是只需要计算在该阶段内实际受到事件影响部分的费用,
而不是整个环节中的所有部分都受到影响。三是采用受影响部分在该时间段内的
合理价格,而不是原合同中的报价。根据上述修正,可以比较全面的计算出因事
件影响而造成的索赔金额。
3. 实际费用法
实际费用法是根据事件影响实际造成的费用增加进行计算,按影响项目逐条
进行分析用以计算索赔金额的方法。这种方法比较复杂,但能客观地反映承包单
位在此期间因事件影响而造成的实际损失,易于被当事人接受,在国际工程中使
用频率较高。实际费用法是按照实际影响后各项费用发生变化与原合同中的差额
计算索赔数额的一种方法,通常分三步:第一步,分析每个项目受影响后产生的
额外费用,注意不能发生遗漏。这些项目通常可以在原合同的工程量清单中找到,
常常还是对应关系。第二步,计算每个索赔项目影响发生后的实际数值,该数值
减去原合同中的数值即为影响发生后该部分费用发生的增量,第三步将各费用项
目的索赔数额汇总,得到总的索赔数额。
186
