上述网络计划进度在实施过程中,各工作项目先后遭到来自业主、不可
抗力和承包方原因使时间发生变化。变化情况如图 8-5 所示。图中带括号的
数字为承包方原因导致的工作时间变化。承包方原因导致的延误或提前不应
计入索赔额中。因此,计算出只受业主及不可抗力影响下的工期应为 90 天。
故应补偿索赔额为 90-84=6 天。

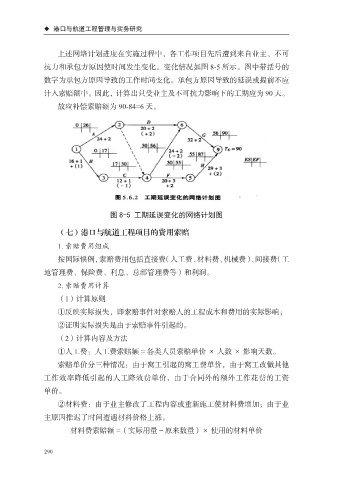

图 8-5 工期延误变化的网络计划图
(七)港口与航道工程项目的费用索赔
1. 索赔费用组成
按国际惯例,索赔费用包括直接费(人工费、材料费、机械费)、间接费(工
地管理费、保险费、利息、总部管理费等)和利润。
2. 索赔费用计算
(1)计算原则
①反映实际损失,即索赔事件对索赔人的工程成本和费用的实际影响;
②证明实际损失是由于索赔事件引起的。
(2)计算内容及方法
①人工费:人工费索赔额 = 各类人员索赔单价 × 人数 × 影响天数。
索赔单价分三种情况:由于窝工引起的窝工费单价,由于窝工改做其他
工作效率降低引起的人工降效费单价,由于合同外的额外工作花费的工资
单价。
②材料费:由于业主修改了工程内容或重新施工使材料费增加;由于业
主原因推迟了时间遭遇材料价格上涨。
材料费索赔额 =(实际用量-原来数量)× 使用的材料单价
290
