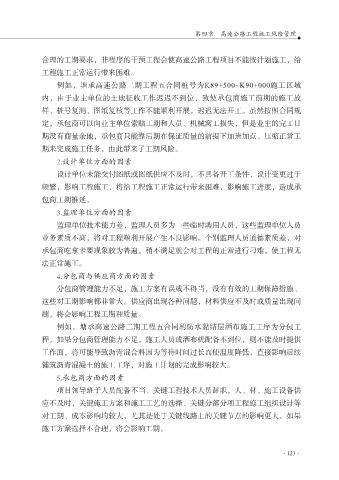

第四章 高速公路工程施工风险管理
合理的工期要求,非程序的干预工程会使高速公路工程项目不能按计划施工,给
工程施工正常运行带来困难。
例如,塘承高速公路二期工程五合同桩号为K89+500~K90+000施工区域
内,由于业主单位的土地征收工作迟迟不到位,致使承包商施工前期的施工放
样、桩号复测、图纸复核等工作不能顺利开展,迟迟无法开工。虽然按照合同规
定,承包商可以向业主单位索赔工期和人员、机械窝工损失,但是业主的完工日
期没有商量余地,承包商只能靠后期在保证质量的前提下加班加点、压缩正常工
期来完成施工任务,由此带来了工期风险。
.设计单位方面的因素
设计单位未能交付图纸或图纸供应不及时,不具备开工条件,设计变更过于
频繁,影响工程施工,将给工程施工正常运行带来困难,影响施工进度,造成承
包商工期推延。
.监理单位方面的因素
监理单位技术能力差,监理人员多为一些临时聘用人员,这些监理单位人员
业务素质不高,将对工程顺利开展产生不良影响。个别监理人员道德素质差,对
承包商吃拿卡要现象较为普遍,稍不满足就会对工程的正常进行刁难,使工程无
法正常施工。
.分包商与供应商方面的因素
分包商管理能力不足,施工方案有误或不得当,没有有效的工期保障措施、
这些对工期影响都非常大。供应商出现各种问题,材料供应不及时或质量出现问
题,将会影响工程工期和质量。
例如,塘承高速公路二期工程五合同的防水黏结层洒布施工工序为分包工
程,如果分包商管理能力不足,施工人员或洒布机配备不到位,则不能及时提供
工作面,将可能导致沥青混合料因为等待时间过长而使温度降低,直接影响后续
铺筑沥青混凝土的施工工序,对施工计划的完成影响较大。
.承包商方面的因素
项目领导班子人员配备不当、关键工程技术人员辞职,人、材、施工设备供
应不及时,关键施工方案和施工工艺的选择、关键分部分项工程施工组织设计等
对工期、成本影响均较大,尤其是处于关键线路上的关键节点的影响更大,如果
施工方案选择不合理,将会影响工期。
