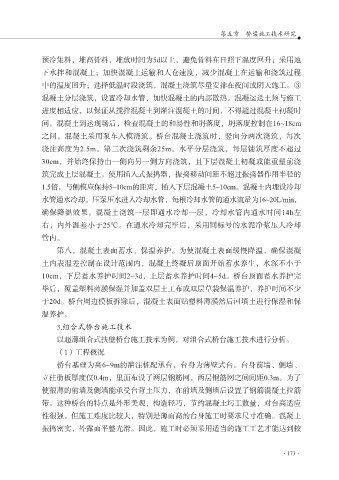

Page 183 - 公路工程管理与技术创新
P. 183
第五章 桥梁施工技术研究
预冷集料,堆高骨料,堆放时间为5d以上,避免骨料在日照下温度回升;采用地
下水拌和混凝土;加快混凝土运输和人仓速度,减少混凝土在运输和浇筑过程
中的温度回升;选择低温时段浇筑,混凝土浇筑尽量安排在夜间或阴天施工。③
混凝土分层浇筑,设置冷却水管,加快混凝土的内部散热。混凝运送土须与施工
进度相适应,以保证从搅拌混凝土到灌注混凝土的时间,不得超过混凝土初凝时
间。混凝土到达现场后,检查混凝土的和易性和坍落度,坍落度控制在16~18cm
之间,混凝土采用泵车入模浇筑。桥台混凝土浇筑时,竖向分两次浇筑,每次
浇注高度为2.5m,第二次浇筑剩余25m。水平分层浇筑,每层铺筑厚度不超过
30cm,并始终保持由一侧向另一侧方向浇筑,且下层混凝土初凝或能重塑前浇
筑完成上层混凝土。使用插入式振捣器,振捣移动间距不超过振捣器作用半径的
1.5倍,与侧模应保持5~10cm的距离,插入下层混凝土5~10cm。混凝土内埋设冷却
水管通水冷却,压泵压水进入冷却水管,每根冷却水管的通水流量为16~20L/min,
确保降温效果。混凝土浇筑一层即通水冷却一层,冷却水管内通水时间14h左
右,内外温差小于25℃。在通水冷却完毕后,采用同标号的水泥净浆压人冷却
管内。
第八,混凝土表面蓄水、保温养护。为使混凝土表面缓慢降温,确保混凝
土内表温差控制在设计范围内,混凝土终凝后顶面开始蓄水养生,水深不小于
10cm,下层蓄水养护时间2~3d,上层蓄水养护时间4~5d。桥台顶面蓄水养护完
毕后,覆盖塑料薄膜保湿并加盖双层土工布或双层草袋保温养护,养护时间不少
于20d。桥台周边模板拆除后,混凝土表面贴塑料薄膜然后回填土进行保湿和保
温养护。
.组合式桥台施工技术
以超薄组合式扶壁桥台施工技术为例,对组合式桥台施工技术进行分析。
(1)工程概况
桥台基础为高6~9m的灌注桩配承台,台身为薄壁式台。台身前墙、侧墙、
立柱肋板厚度仅0.4m,里面布设了两层钢筋网,两层钢筋网之间间距0.3m。为了
使很薄的前墙及侧墙能承受台背土压力,在前墙及侧墙后设置了钢筋混凝土拉筋
带。这种桥台的特点是外形美观,构造轻巧,节约混凝土圬工数量,对台高适应
性很强。但施工难度比较大,特别是薄而高的台身施工时要求尺寸准确。混凝土
振捣密实,外露面平整光滑。因此,施工时必须采用适当的施工工艺才能达到较
·173·
