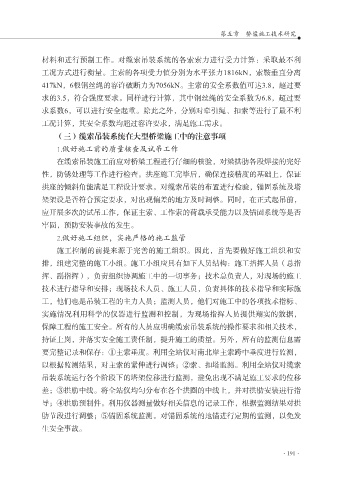

第五章 桥梁施工技术研究
材料和进行预制工作。对缆索吊装系统的各索索力进行受力计算:采取最不利
工况方式进行衡量。主索的各项受力值分别为水平张力1816kN,索鞍垂直分离
417kN,6根钢丝绳的容许破断力为7056kN。主索的安全系数值可达3.8,超过要
求的3.5,符合强度要求。同样进行计算,其中钢丝绳的安全系数为6.8,超过要
求系数6,可以进行安全起重。除此之外,分别对牵引绳、扣索等进行了最不利
工况计算,其安全系数均超过容许要求,满足施工需求。
(三)缆索吊装系统在大型桥梁施工中的注意事项
.做好施工前的质量核查及试吊工作
在缆索吊装施工前应对桥梁工程进行仔细的核验,对梁拱肋各段焊接的完好
性,防锈处理等工作进行检查。拱座施工完毕后,确保连接精度的基础上,保证
拱座的倾斜角能满足工程设计要求。对缆索吊装的布置进行检验,锚固系统及塔
架架设是否符合预定要求,对出现偏差的地方及时调整。同时,在正式起吊前,
应开展多次的试吊工作,保证主索、工作索的荷载承受能力以及锚固系统等是否
牢固,预防安装事故的发生。
.做好施工组织,实施严格的施工监管
施工控制的前提来源于完善的施工组织。因此,首先要做好施工组织和安
排,组建完整的施工小组。施工小组应具有如下人员结构:施工指挥人员(总指
挥、副指挥),负责组织协调施工中的一切事务;技术总负责人,对现场的施工
技术进行指导和安排;现场技术人员、施工人员,负责具体的技术指导和实际施
工,他们也是吊装工程的主力人员;监测人员,他们对施工中的各项技术指标、
实施情况利用科学的仪器进行监测和控制,为现场指挥人员提供翔实的数据,
保障工程的施工安全。所有的人员应明确缆索吊装系统的操作要求和相关技术,
持证上岗,并落实安全施工责任制,提升施工的质量。另外,所有的监测信息需
要完整记录和保存:①主索垂度。利用全站仪对南北岸主索跨中垂度进行监测,
以根据监测结果,对主索的紧伸进行调整;②索、扣塔监测。利用全站仪对缆索
吊装系统运行各个阶段下的塔架位移进行监测,避免出现不满足施工要求的位移
差;③拱肋中线。将全站仪均匀分布在各个拱圈的中线上,并对拱肋安装进行指
导;④拱肋预制件。利用仪器测量做好相关信息的记录工作,根据监测结果对拱
肋节段进行调整;⑤锚固系统监测。对锚固系统的地锚进行定期的监测,以免发
生安全事故。
