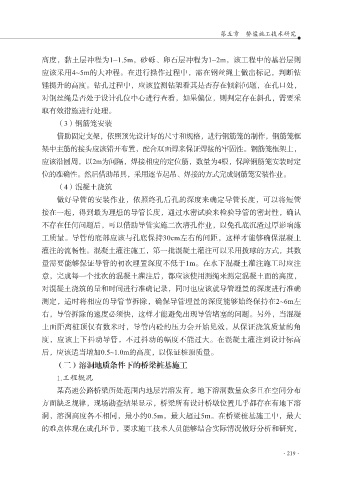

第五章  桥梁施工技术研究



             高度,黏土层冲程为1~1.5m,砂砾、卵石层冲程为1~2m,该工程中的基岩层则
             应该采用4~5m的大冲程。在进行操作过程中,需在钢丝绳上做出标记,判断钻
             锤提升的高度。钻孔过程中,应该监测钻架看其是否存在倾斜问题,在孔口处,

             对钢丝绳是否处于设计孔位中心进行查看,如果偏位,则判定存在斜孔,需要采
             取有效措施进行处理。
                 (3)钢筋笼安装
                 借助固定支架,依照预先设计好的尺寸和规格,进行钢筋笼的制作,钢筋笼框

             架中主筋的接头应该错开布置,配合双面焊来保证焊接的牢固性。钢筋笼框架上,
             应该沿圆周,以2m为间隔,焊接相应的定位筋,数量为4根,保障钢筋笼安装时定
             位的准确性。然后借助吊具,采用逐节起吊、焊接的方式完成钢筋笼安装作业。
                 (4)混凝土浇筑

                 做好导管的安装作业,依照终孔后孔的深度来确定导管长度,可以将短管
             接在一起,得到最为理想的导管长度,通过水密试验来检验导管的密封性,确认
             不存在任何问题后,可以借助导管实施二次清孔作业,以免孔底沉渣过厚影响施
             工质量。导管的底部应该与孔底保持30cm左右的间距,这样才能够确保混凝土

             灌注的流畅性。混凝土灌注施工,第一批混凝土灌注可以采用拨球的方式,其数
             量需要能够保证导管的初次埋置深度不低于1m。在水下混凝土灌注施工时应注
             意,完成每一个批次的混凝土灌注后,都应该使用测绳来测定混凝土面的高度,
             对混凝土浇筑的量和时间进行准确记录,同时也应该就导管埋置的深度进行准确

             测定,适时将相应的导管节拆除,确保导管埋置的深度能够始终保持在2~6m左
             右,导管拆除的速度必须快,这样才能避免出现导管堵塞的问题。另外,当混凝
             土面距离桩顶仅有数米时,导管内砼的压力会开始见效,从保证浇筑质量的角
             度,应该上下抖动导管,不过抖动的幅度不能过大。在混凝土灌注到设计标高

             后,应该适当增加0.5~1.0m的高度,以保证桩顶质量。
                 (二)溶洞地质条件下的桥梁桩基施工
                  .工程概况
                 某高速公路桥梁所处范围内地层岩溶发育,地下溶洞数量众多且在空间分布

             方面缺乏规律,现场勘查结果显示,桥梁所有设计桥墩位置几乎都存在有地下溶
             洞,溶洞高度各不相同,最小约0.5m,最大超过5m。在桥梁桩基施工中,最大
             的难点体现在成孔环节,要求施工技术人员能够结合实际情况做好分析和研究,
