Page 58 - 水利工程施工质量控制及安全管理
P. 58

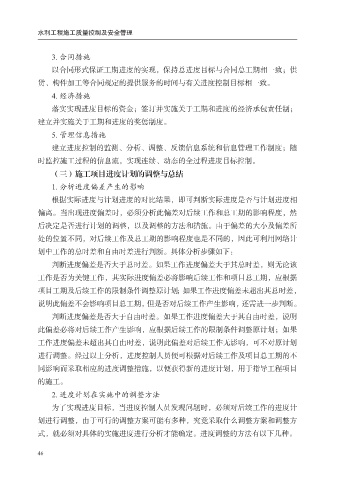

水利工程施工质量控制及安全管理


                3. 合同措施

                以合同形式保证工期进度的实现,保持总进度目标与合同总工期相一致;供
            货、构件加工等合同规定的提供服务的时间与有关进度控制目标相一致。
                4. 经济措施
                落实实现进度目标的资金;签订并实施关于工期和进度的经济承包责任制;

            建立并实施关于工期和进度的奖惩制度。
                5. 管理信息措施

                建立进度控制的监测、分析、调整、反馈信息系统和信息管理工作制度;随
            时监控施工过程的信息流,实现连续、动态的全过程进度目标控制。
                (三)施工项目进度计划的调整与总结
                1. 分析进度偏差产生的影响

                根据实际进度与计划进度的对比结果,即可判断实际进度是否与计划进度相
            偏离。当出现进度偏差时,必须分析此偏差对后续工作和总工期的影响程度,然
            后决定是否进行计划的调整,以及调整的方法和措施。由于偏差的大小及偏差所

            处的位置不同,对后续工作及总工期的影响程度也是不同的,因此可利用网络计
            划中工作的总时差和自由时差进行判断。具体分析步骤如下:
                判断进度偏差是否大于总时差。如果工作进度偏差大于其总时差,则无论该
            工作是否为关键工作,其实际进度偏差必将影响后续工作和项目总工期,应根据

            项目工期及后续工作的限制条件调整原计划;如果工作进度偏差未超出其总时差,
            说明此偏差不会影响项目总工期,但是否对后续工作产生影响,还需进一步判断。
                判断进度偏差是否大于自由时差。如果工作进度偏差大于其自由时差,说明

            此偏差必将对后续工作产生影响,应根据后续工作的限制条件调整原计划;如果
            工作进度偏差未超出其自由时差,说明此偏差对后续工作无影响,可不对原计划
            进行调整。经过以上分析,进度控制人员便可根据对后续工作及项目总工期的不
            同影响而采取相应的进度调整措施,以便获得新的进度计划,用于指导工程项目

            的施工。
                2. 进度计划在实施中的调整方法

                为了实现进度目标,当进度控制人员发现问题时,必须对后续工作的进度计
            划进行调整,由于可行的调整方案可能有多种,究竟采取什么调整方案和调整方
            式,就必须对具体的实施进度进行分析才能确定。进度调整的方法有以下几种。
