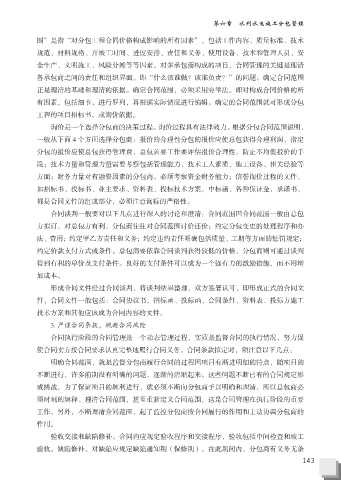

第六章 水利水电施工分包管理
围”是指“对分包工程合同价格构成影响的所有因素”,包括工作内容、质量标准、技术
规范、材料规格、开竣工时间、进度安排、责任和义务、使用设备、技术和管理人员、安
全生产、文明施工、风险分摊等等因素。对多承包商构成的项目,合同管理的关键是理清
各承包商之间的责任和组织界面。即“什么该谁做?该谁负责?”的问题。确定合同范围
正是理清的基础和理清的依据。确定合同范围,必须采用穷举法。即对构成合同价格的所
有因素,包括细节,进行罗列,再根据实际情况进行编辑。确定的合同范围就可形成分包
工程的项目招标书,或询价依据。
询价是一个选择分包商的决策过程。询价过程具有法律效力。根据分包合同范围说明,
一般从下面 4 个方面选择分包商:报价的合理性分包的报价应使总包获得合理利润,指定
分包的报价应使总包获得管理费,总包首要工作要评估报价合理性,防止不均衡报价的手
段;技术力量和管理力量需要考察包括管理能力、技术工人素质,施工设备、相关经验等
方面;财务力量对有融资因素的分包商,必须考察资金财务能力;信誉询价过程的文件,
如招标书、投标书、业主要求、资料表、投标技术方案,中标函、各种保证金,承诺书,
都是合同文件的组成部分,必须注意询标的严格性。
合同谈判一般要对以下几点进行深入的讨论和澄清:合同范围因合同范围一般由总包
方拟订,对总包方有利,分包商往往对合同范围讨价还价;约定分包变更的处理程序和办
法、费用;约定甲乙方责任和义务;约定违约责任明确包括质量、工期等方面的惩罚规定;
约定价款支付方式或条件。总包商要依靠合同谈判获得较低的价格,分包商则可通过谈判
得到有利的单价及支付条件。良好的支付条件可以成为一个强有力的激励措施,而不用增
加成本。
形成合同文件经过合同谈判,将谈判结果整理,双方签署认可,即形成正式的合同文
件,合同文件一般包括:合同协议书,招标函、投标函、合同条件、资料表、投标方施工
技术方案和其他应该成为合同内容的文件。
3. 严谨合同条款,规避合同风险
合同执行阶段的合同管理是一个动态管理过程,实质是监督合同的执行情况,努力促
使合同卖方按合同要求认真完整地履行合同义务。合同条款拟定时,须注意以下几点:
明确合同范围,就是监督分包商履行合同的过程因项目有渐进明细的特点,随项目的
不断进行,许多前期没有明确的问题,逐渐的清晰起来。这些问题不断已有的合同规定形
成挑战,为了保证项目的顺利进行,就必须不断向分包商予以明确和理清,所以总包商必
须时刻的解释、理清合同范围,甚至重新定义合同范围,这是合同管理在执行阶段的重要
工作。另外,不断理清合同范围,起了监控分包商按合同履行的作用和主动协调分包商的
作用。
验收交接和缺陷修补。合同内应规定验收程序和交接程序,验收包括中间检查和竣工
验收。缺陷修补。对缺陷应规定缺陷通知期(保修期),在此期间内,分包商有义务无条
