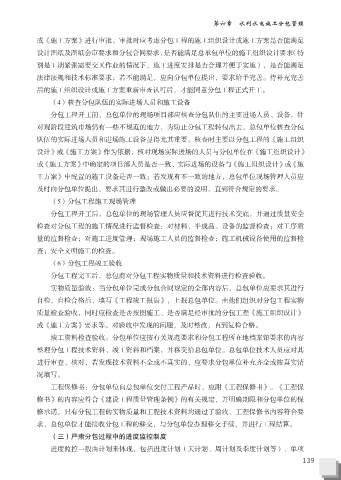

第六章 水利水电施工分包管理
或《施工方案》进行审批。审批时应考虑分包工程的施工组织设计或施工方案是否能满足
设计图纸及图纸会审要求和分包合同要求,是否能满足总承包单位的施工组织设计要求(特
别是工期紧张需要交叉作业的情况下,施工进度安排是否合理并便于实施),是否能满足
法律法规和技术标准要求;若不能满足,应向分包单位提出,要求给予完善。待补充完善
后的施工组织设计或施工方案重新审查认可后,才能同意分包工程正式开工。
(4)核查分包队伍的实际进场人员和施工设备
分包工程开工前,总包单位的现场项目部应核查分包队伍的主要进场人员、设备。针
对现阶段建筑市场仍有一些不规范的地方,为防止分包工程转包出去,总包单位核查分包
队伍的实际进场人员和进场施工设备显得尤其重要。核查时主要以分包工程的《施工组织
设计》或《施工方案》作为依据,核对现场实际进场的人员与分包单位在《施工组织设计》
或《施工方案》中确定的项目部人员是否一致、实际进场的设备与《施工组织设计》或《施
工方案》中配置的施工设备是否一致;若发现有不一致的地方,总包单位现场管理人员应
及时向分包单位提出,要求其进行整改或做出必要的说明,直到符合规定的要求。
(5)分包工程施工现场管理
分包工程开工后,总包单位的现场管理人员应督促其进行技术交底,并通过质量安全
检查对分包工程的施工情况进行监督检查:对材料、半成品、设备的监督检查;对工序质
量的监督检查;对施工进度管理;现场施工人员的监督检查;施工机械设备使用的监督检
查;安全文明施工的检查。
(6)分包工程竣工验收
分包工程完工后,总包商对分包工程实物质量和技术资料进行检查验收。
实物质量验收:当分包单位完成分包合同规定的全部内容后,总包单位应要求其进行
自检,自检合格后,填写《工程竣工报告》,上报总包单位。由他们组织对分包工程实物
质量检查验收,同时应检查是否按图施工、是否满足经审批的分包工程《施工组织设计》
或《施工方案》要求等。对验收中发现的问题,及时整改,直到复检合格。
竣工资料检查验收:分包单位应按有关规范要求和分包工程所在地档案馆要求的内容
整理分包工程技术资料、竣工资料和档案,并移交给总包单位。总包单位技术人员应对其
进行审查、核对,若发现技术资料不全或不真实的,应要求分包单位补充齐全或按真实情
况填写。
工程保修书:分包单位向总包单位交付工程产品时,应附《工程保修书》。《工程保
修书》的内容应符合《建设工程质量管理条例》的有关规定,并明确期限和分包单位的保
修承诺。只有分包工程的实物质量和工程技术资料均通过了验收、工程保修书内容符合要
求,总包单位才能接收分包工程的移交,与分包单位办理移交手续,并进行工程结算。
(三)严肃分包过程中的进度监控制度
进度监控一般由计划来体现,包括进度计划(天计划、周计划及季度计划等)、单项
