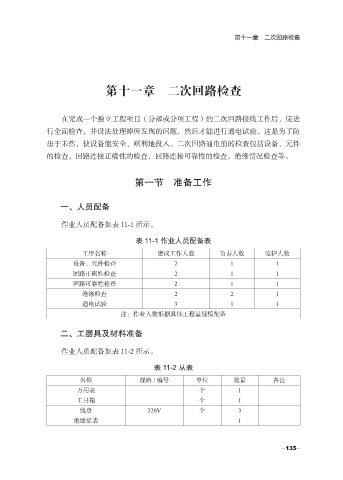

第十一章 二次回路检查
第十一章 二次回路检查
在完成一个独立工程项目(分部或分项工程)的二次回路接线工作后,应进
行全面检查,并设法处理掉所发现的问题,然后才能进行通电试验。这是为了防
患于未然,使设备能安全、顺利地投入。二次回路通电前的检查包括设备、元件
的检查,回路连接正确性的检查,回路连接可靠性的检查,绝缘情况检查等。
第一节 准备工作
一、人员配备
作业人员配备如表 11-1 所示。
表 11-1 作业人员配备表
工序名称 建议工作人数 负责人数 监护人数
设备、元件检查 2 1 1
回路正确性检查 2 1 1
回路可靠性检查 2 1 1
绝缘检查 2 2 1
通电试验 3 1 1
注:作业人数根据具体工程量规模配备
二、工器具及材料准备
作业人员配备如表 11-2 所示。
表 11-2 从表
名称 规格 / 编号 单位 数量 备注
万用表 个 1
工具箱 个 1
线盘 220V 个 3
绝缘摇表 1
