Page 24 - 智能变电站电气设备安装与调试技术
P. 24
智能变电站电气设备安装与调试技术
Installation and Debugging Technology of Electrical Equipment in Intelligent Substation
(二)GIS 及其附件设备检查
GIS 设备到货后,根据施工图纸以及发货清单清点设备,包括:①查发运清
单,核对物品与清单一致;②检查货物外观无异常,确认包装完整无损;③检查
冲撞记录仪数据符合制造厂要求;④运输方向有特殊要求的,对运输方向正确性
进行检查;⑤充有气体的运输单元,按产品技术规定检查压力值,并做好记录,
有异常情况时应及时采取措施;⑥实物与发货清单核对无误后,与运输司机办理
交接并在清单上签字,并妥善保管。
(三)设备就位

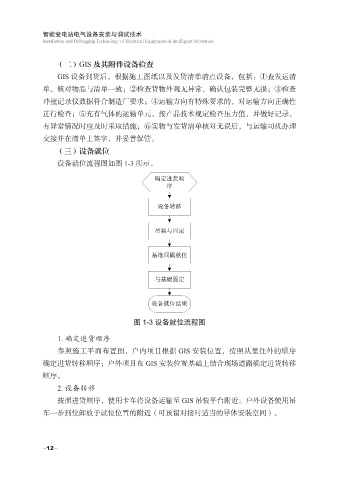

设备就位流程图如图 1-3 所示。
确定进货顺
序
设备转移
吊装与固定
基准间隔就位
与基础固定
设备就位结束
图 1-3 设备就位流程图
1. 确定进货顺序
参照施工平面布置图,户内项目根据 GIS 安装位置,按照从里往外的顺序
确定进货转移顺序;户外项目在 GIS 安装位置基础上结合现场道路确定进货转移
顺序。
2. 设备转移
按照进货顺序,使用卡车将设备运输至 GIS 吊装平台附近。户外设备使用吊
车一步到位卸放于就位位置的附近(可预留对接时适当的导体安装空间)。
-12-
