Page 40 - 智能变电站电气设备安装与调试技术
P. 40
智能变电站电气设备安装与调试技术
Installation and Debugging Technology of Electrical Equipment in Intelligent Substation
管缓慢落下。安装密封圈,涂抹密封胶。缓慢下落套管,落车的同时用手晃动导
电杆,防止吊装不正时将瓷套管损坏,将导体插入屏蔽的触头中。使瓷套管的底
座法兰与母线筒的法兰对正,同时注意瓷套管上方接线板的方向以防装错,用螺
栓固定。将连接法兰面的所有螺栓都装入螺孔后,吊车松钩,最后用力矩扳手拧
紧法兰螺栓。如图 1-31 所示。

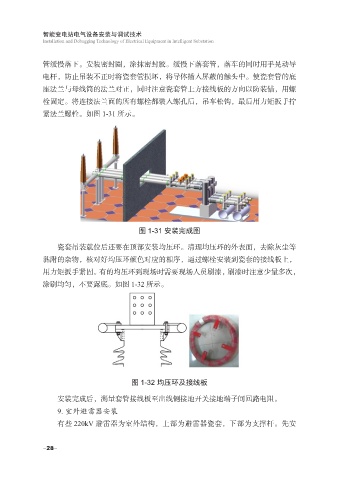

图 1-31 安装完成图
瓷套吊装就位后还要在顶部安装均压环。清理均压环的外表面,去除灰尘等
黏附的杂物,核对好均压环颜色对应的相序,通过螺栓安装到瓷套的接线板上,
用力矩扳手紧固。有的均压环到现场时需要现场人员刷漆,刷漆时注意少量多次,
涂刷均匀,不要露底。如图 1-32 所示。
图 1-32 均压环及接线板
安装完成后,测量套管接线板至出线侧接地开关接地端子间回路电阻。
9. 室外避雷器安装
有些 220kV 避雷器为室外结构,上部为避雷器瓷套,下部为支撑杆。先安
-28-
