第一章 GIS 设备安装与调试

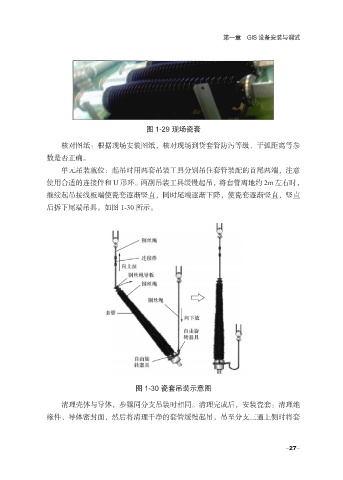

                                            图 1-29 现场瓷套

                   核对图纸:根据现场安装图纸,核对现场到货套管防污等级、干弧距离等参
               数是否正确。
                   单元吊装就位:起吊时用两套吊装工具分别吊住套管装配的首尾两端,注意
               使用合适的连接件和 U 形环。两副吊装工具缓慢起吊,将套管离地约 2m 左右时,

               继续起吊接线板端使瓷套逐渐竖直,同时尾端逐渐下降,使瓷套逐渐竖直,竖直
               后拆下尾端吊具。如图 1-30 所示。































                                        图 1-30 瓷套吊装示意图

                   清理壳体与导体,步骤同分支吊装时相同。清理完成后,安装瓷套:清理绝
               缘件、导体密封面,然后将清理干净的套管缓慢起吊,吊至分支三通上侧时将套




                                                                                    -27-
