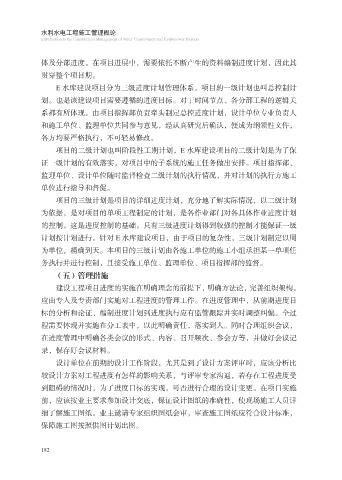

             体及分部进度。在项目进展中,需要依托不断产生的资料编制进度计划,因此其
             贯穿整个项目期。
                 E 水库建设项目分为三级进度计划管理体系。项目的一级计划也叫总控制计
             划。也是该建设项目需要遵循的进度目标。对于时间节点、各分部工程的逻辑关

             系都有所体现。由项目指挥部负责牵头制定总控进度计划,设计单位专业负责人
             和施工单位、监理单位共同参与意见,经认真研究后确认,便成为纲领性文件,
             各方均要严格执行,不可轻易修改。
                 项目的二级计划也叫阶段性工期计划,E 水库建设项目的二级计划是为了保

             证一级计划的有效落实,对项目中的子系统的施工任务做出安排。项目指挥部、
             监理单位、设计单位随时监督检查二级计划的执行情况,并对计划的执行方施工
             单位进行指导和督促。
                 项目的三级计划是项目的详细进度计划,充分地了解实际情况,以二级计划

             为依据,是对项目的单项工程制定的计划,是各作业部门对各具体作业进度计划
             的控制。这是进度控制的基础。只有三级进度计划得到较强的控制才能保证一级
             计划按计划进行。针对 E 水库建设项目,由于项目的复杂性,三级计划制定以周
             为单位,精确到天。本项目的三级计划由各施工单位的施工小组承担某一单项任

             务执行并进行控制,且接受施工单位、监理单位、项目指挥部的监督。
                 (五)管理措施
                 建设工程项目进度的实施在明确理念的前提下,明确方法论,完善组织架构。
             应由专人及专责部门实施对工程进度的管理工作。在进度管理中,从前期进度目

             标的分析和论证、编制进度计划到进度执行应有监管跟踪并实时调整纠偏。全过
             程需要体现并实施在分工表中,以此明确责任,落实到人。同时合理组织会议,
             在进度管理中明确各类会议的形式、内容、召开频次、参会方等,并做好会议记
             录,保存好会议材料。

                 设计单位在前期的设计工作阶段,尤其是到了设计方案评审时,应该分析比
             较设计方案对工程进度有怎样的影响关系,与评审专家沟通,若存在工程进度受
             到阻碍的情况时,为了进度目标的实现,可否进行合理的设计变更。在项目实施
             前,应该按业主要求参加设计交底,保证设计图纸的准确性,使现场施工人员详

             细了解施工图纸。业主邀请专家组织图纸会审,审查施工图纸应符合设计标准,
             保障施工图按照供图计划出图。
