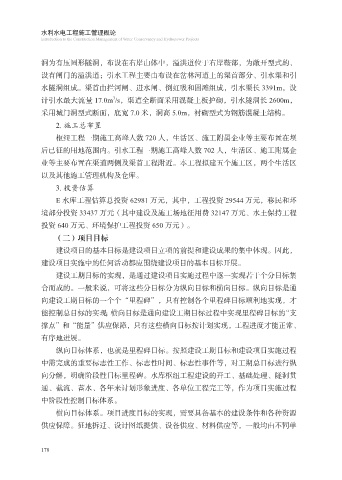

Page 190 - 水利水电工程施工管理概论
P. 190
水利水电工程施工管理概论
Introduction to the Construction Management of Water Conservancy and Hydropower Projects
洞为有压圆形隧洞,布设在右岸山体中,溢洪道位于右岸鞍部,为敞开型式的、
设有闸门的溢洪道;引水工程主要由布设在岔林河道上的渠首部分、引水渠和引
水隧洞组成。渠首由拦河闸、进水闸、倒虹吸和固滩组成,引水渠长 3391m,设
3
计引水最大流量 17.0m /s,渠道全断面采用混凝土板护砌,引水隧洞长 2600m,
采用城门洞型式断面,底宽 7.0 米,洞高 5.0m,衬砌型式为钢筋混凝土结构。
2. 施工总布置
枢纽工程一期施工高峰人数 720 人,生活区、施工附属企业等主要布置在坝
后已征的用地范围内。引水工程一期施工高峰人数 702 人,生活区、施工附属企
业等主要布置在渠道两侧及渠首工程附近。本工程拟建五个施工区,两个生活区
以及其他施工管理机构及仓库。
3. 投资估算
E 水库工程估算总投资 62981 万元,其中,工程投资 29544 万元,移民和环
境部分投资 33437 万元(其中建设及施工场地征用费 32147 万元、水土保持工程
投资 640 万元、环境保护工程投资 650 万元)。
(二)项目目标
建设项目的基本目标是建设项目立项的前提和建设成果的集中体现。因此,
建设项目实施中的任何活动都应围绕建设项目的基本目标开展。
建设工期目标的实现,是通过建设项目实施过程中逐一实现若干个分目标集
合而成的。一般来说,可将这些分目标分为纵向目标和横向目标。纵向目标是通
向建设工期目标的一个个“里程碑”,只有控制各个里程碑目标顺利地实现,才
能控制总目标的实现;横向目标是通向建设工期目标过程中实现里程碑目标的“支
撑点”和“能量”供应保障,只有这些横向目标按计划实现,工程进度才能正常、
有序地进展。
纵向目标体系,也就是里程碑目标。按照建设工期目标和建设项目实施过程
中需完成的重要标志性工作、标志性时间、标志性事件等,对工期总目标进行纵
向分解,明确阶段性目标里程碑。水库枢纽工程建设的开工、基础处理、隧洞贯
通、截流、蓄水、各年来计划形象进度、各单位工程完工等,作为项目实施过程
中阶段性控制目标体系。
横向目标体系。项目进度目标的实现,需要具备基本的建设条件和各种资源
供应保障。征地拆迁、设计图纸提供、设备供应、材料供应等,一般均由不同单
178
