Page 163 - 基于BIM和IPD模式的工程项目管理应用研究
P. 163

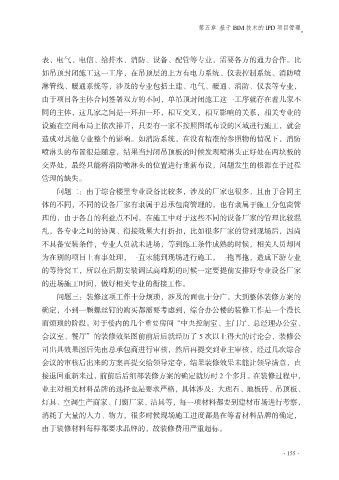

第五章 基于 BIM 技术的 IPD 项目管理
表、电气、电信、给排水、消防、设备、配管等专业,需要各方的通力合作。比
如吊顶封闭施工这一工序,在吊顶层的上方有电力系统、仪表控制系统、消防喷
淋管线、暖通系统等,涉及的专业包括土建、电气、暖通、消防、仪表等专业,
由于项目各主体合同签署双方的不同,单吊顶封闭施工这一工序就存在着几家不
同的主体,这几家之间是一环扣一环,相互交叉,相互影响的关系,相关专业的
设施在空间布局上依次排开,只要有一家不按照图纸布设的区域进行施工,就会
造成对其他专业整个的影响。如消防系统,在没有精准的参照物的情况下,消防
喷淋头的布置很是随意,结果当封闭吊顶板的时候发现喷淋头正好处在两块板的
交界处,最终只能将消防喷淋头的位置进行重新布设,问题发生的根源在于过程
管理的缺失。
问题二:由于综合楼里专业设备比较多,涉及的厂家也很多,且由于合同主
体的不同,不同的设备厂家有隶属于总承包商管理的,也有隶属于施工分包商管
理的,由于各自的利益点不同,在施工中对于这些不同的设备厂家的管理比较混
乱,各专业之间的协调、衔接效果大打折扣,比如很多厂家的货到现场后,因尚
不具备安装条件,专业人员就未进场,等到施工条件成熟的时候,相关人员却因
为在别的项目上有事处理,一直未能到现场进行施工,一拖再拖,造成下游专业
的等待窝工,所以在后期安装调试高峰期的时候一定要提前安排好专业设备厂家
的进场施工时间,做好相关专业的衔接工作。
问题三:装修这项工作十分烦琐,涉及的面也十分广,大到整体装修方案的
确定,小到一颗螺丝钉的购买都需要考虑到,综合办公楼的装修工作是一个漫长
而烦琐的阶段。对于楼内的几个重要房间“中央控制室、主门厅、总经理办公室、
会议室、餐厅”的装修效果图前前后后就经历了 5 次以上得大的讨论会,装修公
司出具效果图后先由总承包商进行审核,然后再提交到业主审核,经过几次综合
会议的审核后出来的方案再提交给领导定夺,结果装修效果未能让领导满意,直
接退回重新来过,前前后后细部装修方案的确定就历时 2 个多月。在装修过程中,
业主对相关材料品牌的选择也是要求严格,具体涉及:大理石、地板砖、吊顶板、
灯具、空调生产商家、门窗厂家、洁具等,每一项材料都要到建材市场进行考察,
消耗了大量的人力、物力,很多时候现场施工进度都是在等着材料品牌的确定,
由于装修材料每样都要求品牌的,故装修费用严重超标。
·155·
