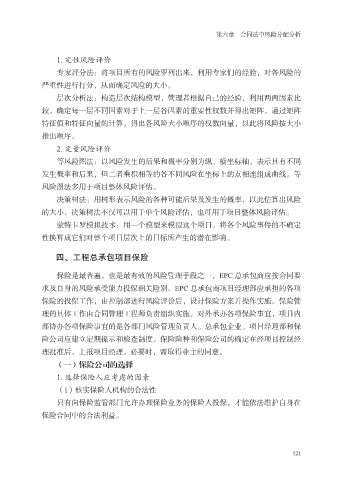

第六章 合同法中风险分配分析
1. 定性风险评价
专家评分法:将项目所有的风险罗列出来,利用专家们的经验,对各风险的
严重性进行打分,从而确定风险的大小。
层次分析法:构造层次结构模型,管理者根据自己的经验,利用两两因素比
较,确定每一层不同因素对于上一层各因素的重要性权数并得出矩阵,通过矩阵
特征值和特征向量的计算,得出各风险大小顺序的权数向量,以此将风险按大小
排出顺序。
2. 定量风险评价
等风险图法:以风险发生的后果和概率分别为纵、横坐标轴,表示具有不同
发生概率和后果,但二者乘积相等的各不同风险在坐标上的点相连组成曲线。等
风险图法多用于项目整体风险评估。
决策树法:用树形表示风险的各种可能后果及发生的概率,以此估算出风险
的大小。决策树法不仅可以用于单个风险评估,也可用于项目整体风险评估。
蒙特卡罗模拟技术:用一个模型来模拟这个项目,将各个风险事件的不确定
性换算成它们对整个项目层次上的目标所产生的潜在影响。
四、工程总承包项目保险
保险是最普遍,也是最有效的风险管理手段之一,EPC 总承包商应按合同要
求及自身的风险承受能力投保相关险别。EPC 总承包商项目经理部应承担的各项
保险的投保工作,由控制部进行风险评价后,设计保险方案并操作实施。保险管
理的具体工作由合同管理工程师负责组织实施,对外承办各项保险事宜,项目内
部协办各项保险事宜的是各部门风险管理负责人。总承包企业、项目经理部和保
险公司应建立定期提示和检查制度。保险险种和保险公司的确定在经项目控制经
理批准后,上报项目经理。必要时,需取得业主的同意。
(一)保险公司的选择
1. 选择保险人应考虑的因素
(1)核实保险人机构的合法性
只有向保险监管部门允许办理保险业务的保险人投保,才能依法维护自身在
保险合同中的合法利益。
