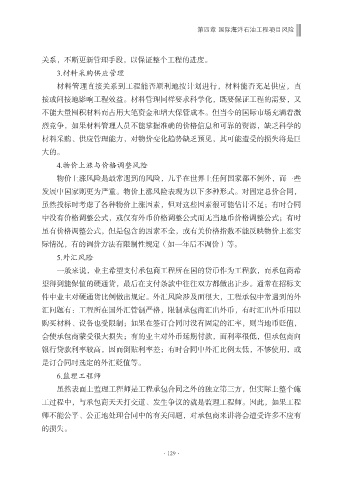

Page 137 - 海洋工程建造项目现场施工安全运行管理
P. 137
第四章 国际海洋石油工程项目风险
关系,不断更新管理手段,以保证整个工程的进度。
3.材料采购供应管理
材料管理直接关系到工程能否顺利地按计划进行,材料能否充足供应,直
接或间接地影响工程效益。材料管理同样要求科学化,既要保证工程的需要,又
不能大量囤积材料而占用大笔资金和增大保管成本。但当今的国际市场充满着激
烈竞争,如果材料管理人员不能掌握准确的价格信息和可靠的资源,缺乏科学的
材料采购、供应管理能力,对物价变化趋势缺乏预见,其可能遭受的损失将是巨
大的。
4.物价上涨与价格调整风险
物价上涨风险是最常遇到的风险,几乎在世界上任何国家都不例外,而一些
发展中国家则更为严重。物价上涨风险表现为以下多种形式。对固定总价合同,
虽然投标时考虑了各种物价上涨因素,但对这些因素很可能估计不足;有时合同
中没有价格调整公式,或仅有外币价格调整公式而无当地币价格调整公式;有时
虽有价格调整公式,但是包含的因素不全,或有关价格指数不能反映物价上涨实
际情况,有的调价方法有限制性规定(如一年后不调价)等。
5.外汇风险
一般来说,业主希望支付承包商工程所在国的货币作为工程款,而承包商希
望得到能保值的硬通货,最后在支付条款中往往双方都做出让步。通常在招标文
件中业主对硬通货比例做出规定。外汇风险涉及面很大,工程承包中常遇到的外
汇问题有:工程所在国外汇管制严格,限制承包商汇出外币,有时汇出外币用以
购买材料、设备也受限制;如果在签订合同时没有固定的汇率,则当地币贬值,
会使承包商蒙受很大损失;有的业主对外币延期付款,而利率很低,但承包商向
银行贷款利率较高,因而倒贴利率差;有时合同中外汇比例太低,不够使用,或
是订合同时选定的外汇贬值等。
6.监理工程师
虽然表面上监理工程师是工程承包合同之外的独立第三方,但实际上整个施
工过程中,与承包商天天打交道、发生争议的就是监理工程师。因此,如果工程
师不能公平、公正地处理合同中的有关问题,对承包商来讲将会遭受许多不应有
的损失。
·129·
