Page 208 - 建筑工程施工技术与管理研究(1)
P. 208

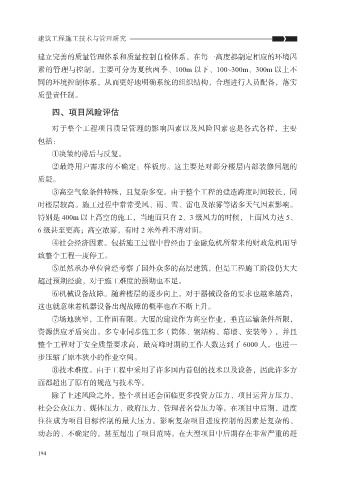

建筑工程施工技术与管理研究

            建立完善的质量管理体系和质量控制自检体系,在每一高度都制定相应的环境因

            素的管理与控制,主要可分为夏秋两季、100m 以下、100~300m、300m 以上不
            同的环境控制体系,从而更好地明确系统的组织结构,合理进行人员配备,落实
            质量责任制。

                四、项目风险评估

                对于整个工程项目质量管理的影响因素以及风险因素也是各式各样,主要
            包括:
                ①决策的滞后与反复。

                ②最终用户需求的不确定:样板房。这主要是对部分楼层内部装修问题的
            质疑。
                ③高空气象条件特殊,且复杂多变。由于整个工程的建造跨度时间较长,同

            时楼层较高。施工过程中常常受风、雨、雪、雷电及浓雾等诸多天气因素影响。
            特别是 400m 以上高空的施工,当地面只有 2、3 级风力的时候,上面风力达 5、
            6 级甚至更高;高空浓雾,有时 2 米外看不清对面。
                ④社会经济因素。包括施工过程中曾经由于金融危机所带来的财政危机而导
            致整个工程一度停工。

                ⑤虽然承办单位曾经考察了国外众多的高层建筑,但是工程施工阶段仍大大
            超过预期经验,对于施工难度的预期也不足。
                ⑥机械设备故障。随着楼层的逐步向上,对于器械设备的要求也越来越高,

            这也就意味着机器设备出现故障的概率也在不断上升。
                ⑦场地狭窄,工作面有限。大厦的建设作为高空作业,垂直运输条件所限,
            资源供应矛盾突出,多专业同步施工多(筒体、钢结构、幕墙、安装等),并且
            整个工程对于安全质量要求高,最高峰时期的工作人数达到了 6000 人,也进一
            步压缩了原本狭小的作业空间。

                ⑧技术难度。由于工程中采用了许多国内首创的技术以及设备,因此许多方
            面都超出了原有的规范与技术等。
                除了上述风险之外,整个项目还会面临更多投资方压力、项目运营方压力、

            社会公众压力、媒体压力、政府压力、管理者名誉压力等。在项目中后期,进度
            往往成为项目目标控制的最大压力。影响复杂项目进度控制的因素是复杂的、
            动态的、不确定的,甚至超出了项目范畴。在大型项目中后期存在非常严重的赶


            194
   203   204   205   206   207   208   209   210   211   212   213
