第四章 建筑工程项目进度管理

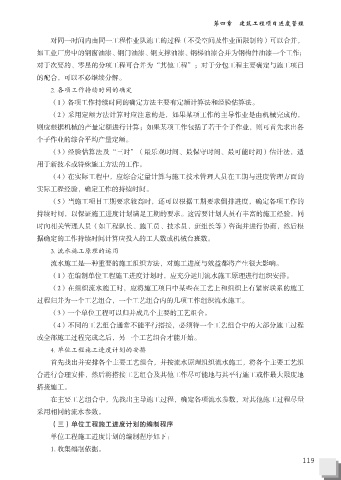

                 对同一时间内由同一工程作业队施工的过程(不受空间及作业面限制的)可以合并,

            如工业厂房中的钢窗油漆、钢门油漆、钢支撑油漆、钢梯油漆合并为钢构件油漆一个工作;
            对于次要的、零星的分项工程可合并为“其他工程”;对于分包工程主要确定与施工项目
            的配合,可以不必继续分解。

                 2. 各项工作持续时间的确定
                 (1)各项工作持续时间的确定方法主要有定额计算法和经验估算法。
                 (2)采用定额方法计算时应注意的是,如果某项工作的主导作业是由机械完成的,

            则应根据机械的产量定额进行计算;如果某项工作包括了若干个子作业,则可首先求出各
            个子作业的综合平均产量定额。
                 (3)经验估算法及“三时”(最乐观时间、最保守时间、最可能时间)估计法,适

            用于新技术或特殊施工方法的工作。
                 (4)在实际工程中,应综合定量计算与施工技术管理人员在工期与进度管理方面的

            实际工程经验,确定工作的持续时间。
                 (5)当施工项目工期要求较高时,还可以根据工期要求倒排进度,确定各项工作的
            持续时间,以保证施工进度计划满足工期的要求。这需要计划人员有丰富的施工经验,同

            时向相关管理人员(如工程队长、施工员、技术员、班组长等)咨询并进行协商,然后根
            据确定的工作持续时间计算应投入的工人数或机械台班数。

                 3. 流水施工原理的运用
                 流水施工是一种重要的施工组织方法,对施工进度与效益都将产生很大影响。
                 (1)在编制单位工程施工进度计划时,应充分运用流水施工原理进行组织安排。

                 (2)在组织流水施工时,应将施工项目中某些在工艺上和组织上有紧密联系的施工
            过程归并为一个工艺组合,一个工艺组合内的几项工作组织流水施工。
                 (3)一个单位工程可以归并成几个主要的工艺组合。

                 (4)不同的工艺组合通常不能平行搭接,必须待一个工艺组合中的大部分施工过程
            或全部施工过程完成之后,另一个工艺组合才能开始。
                 4. 单位工程施工进度计划的安排

                 首先找出并安排各个主要工艺组合,并按流水原理组织流水施工,将各个主要工艺组
            合进行合理安排,然后将搭接工艺组合及其他工作尽可能地与其平行施工或作最大限度地

            搭接施工。
                 在主要工艺组合中,先找出主导施工过程,确定各项流水参数,对其他施工过程尽量
            采用相同的流水参数。

                 (三)单位工程施工进度计划的编制程序
                 单位工程施工进度计划的编制程序如下:

                 1. 收集编制依据。
