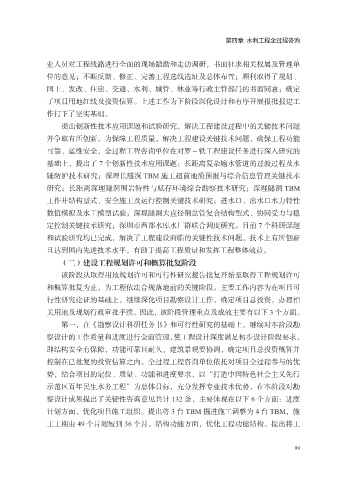

               业人员对工程线路进行全面的现场踏勘和走访调研,书面征求相关权属及管理单
               位的意见;不断反馈、修正、完善工程选线选址及总体布置;顺利取得了规划、
               国土、发改、住建、交通、水利、城管、林业等行政主管部门的书面同意;确定

               了项目用地红线及投资估算。上述工作为下阶段深化设计和有序开展报批报建工
               作打下了坚实基础。
                   提出创新性技术应用课题和试验研究,解决工程建设过程中的关键技术问题
               并争取有所创新。为保障工程质量,解决工程建设关键技术问题,确保工程功能

               可靠、运维安全,全过程工程咨询单位在对罗-铁工程建设任务进行深入研究的
               基础上,提出了 7 个创新性技术应用课题:长距离复杂输水管道的过渡过程及水
               锤防护技术研究;深埋长隧洞 TBM 施工超前地质预报与综合信息管理关键技术
               研究;长距离深埋隧洞围岩特性与赋存环境综合勘察技术研究;深埋隧洞 TBM

               工作井结构型式、安全施工及运行控制关键技术研究;进水口、出水口水力特性
               数值模拟及水工模型试验;深埋隧洞大直径钢岔管复合结构型式、协同受力与稳
               定控制关键技术研究;深圳市西部水库水厂群联合调度研究。目前 7 个科研课题
               和试验研究均已完成,解决了工程建设面临的关键性技术问题,技术上有所创新

               且达到国内先进技术水平,有助于提高工程质量和发挥工程整体效益。
                   (二)建设工程规划许可和概算批复阶段
                   该阶段从取得用地规划许可和可行性研究报告批复开始至取得工程规划许可

               和概算批复为止,为工程依法合规落地前的关键阶段。主要工作内容为在项目可
               行性研究论证的基础上,继续深化项目勘察设计工作,确定项目总投资,办理相
               关用地及规划行政审批手续。因此,该阶段管理重点及成效主要有以下 3 个方面。
                   第一,在《勘察设计科研任务书》和可行性研究的基础上,继续对本阶段勘
               察设计的工作质量和进度进行全面管理,使工程设计深度满足初步设计阶段要求,

               即结构安全有保障,功能可靠且耐久,建筑景观要协调,确定项目总投资概算并
               控制在已批复的投资估算之内。全过程工程咨询单位依托对项目全过程参与的优
               势,结合项目的定位、质量、功能和进度要求,以“打造中国特色社会主义先行

               示范区百年民生水务工程”为总体目标,充分发挥专业技术优势,在本阶段对勘
               察设计成果提出了关键性咨询意见共计 132 条,主要体现在以下 6 个方面:进度
               计划方面,优化项目施工组织。提出将 3 台 TBM 掘进施工调整为 4 台 TBM,施
               工工期由 49 个月缩短到 36 个月。结构功能方面,优化工程功能结构。提出将工
