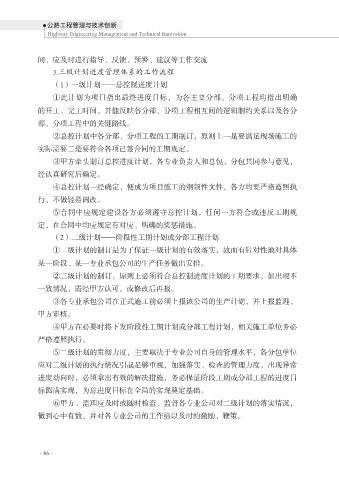

Page 96 - 公路工程管理与技术创新
P. 96
公路工程管理与技术创新
Highway Engineering Management and Technical Innovation
间,应及时进行指导、反馈、预警、建议等工作交流
3.三级计划进度管理体系的工作流程
(1)一级计划——总控制进度计划
①此计划为项目指出最终进度目标,为各主要分部、分项工程均指出明确
的开工、完工时间,并能反映各分部、分项工程相互间的逻辑制约关系以及各分
部、分项工程中的关键路线。
②总控计划中各分部、分项工程的工期制订,原则上一是要满足现场施工的
实际需要二是要符合各项己签合同的工期规定。
③甲方牵头制订总控进度计划,各专业负责人和总包、分包共同参与意见,
经认真研究后确定。
④总控计划一经确定,便成为项目施工的纲领性文件,各方均要严格遵照执
行,不做轻易调改。
⑤合同中应规定建设各方必须遵守总控计划,任何一方符合或违反工期规
定,在合同中均应规定有对应、明确的奖惩措施。
(2)二级计划——阶段性工期计划或分部工程计划
①二级计划的制订是为了保证一级计划的有效落实,故而有针对性地对具体
某一阶段、某一专业承包公司的生产任务做出安排。
②二级计划的制订,原则上必须符合总控制进度计划的工期要求,如出现不
一致情况,需经甲方认可,或修改后再报。
③各专业承包公司在正式施工前必须上报该公司的生产计划,并上报监理、
甲方审核。
④甲方在必要时将下发阶段性工期计划或分部工程计划,相关施工单位务必
严格遵照执行。
⑤二级计划的贯彻力度,主要取决于专业公司自身的管理水平,各分包单位
应对二级计划的执行情况引起足够重视,加强落实、检查的管理力度,出现异常
进度动向时,必须拿出有效的解决措施,务必保证阶段工期或分部工程的进度目
标圆满实现,为总进度目标在全局的实现奠定基础。
⑥甲方、监理应及时或随时检查、监督各专业公司对二级计划的落实情况,
做到心中有数,并对各专业公司的工作给以及时的激励、鞭策。
·86·
