Page 125 - 智能变电站电气设备安装与调试技术
P. 125
第八章 屏柜组立
第二节 作业流程

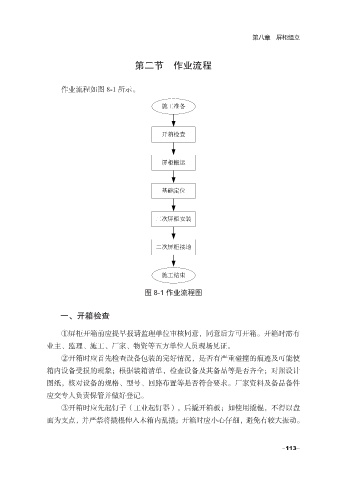

作业流程如图 8-1 所示。
施工准备
开箱检查
屏柜搬运
基础定位
二次屏柜安装
二次屏柜接地
施工结束
图 8-1 作业流程图
一、开箱检查
①屏柜开箱前应提早报请监理单位审核同意,同意后方可开箱。开箱时需有
业主、监理、施工、厂家、物资等五方单位人员现场见证。
②开箱时应首先检查设备包装的完好情况,是否有严重碰撞的痕迹及可能使
箱内设备受损的现象;根据装箱清单,检查设备及其备品等是否齐全;对照设计
图纸,核对设备的规格、型号、回路布置等是否符合要求。厂家资料及备品备件
应交专人负责保管并做好登记。
③开箱时应先起钉子(工业起钉器),后撬开箱板;如使用撬棍,不得以盘
面为支点,并严禁将撬棍伸入木箱内乱撬;开箱时应小心仔细,避免有较大振动。
-113-
