智能变电站电气设备安装与调试技术
Installation and Debugging Technology of Electrical Equipment in Intelligent Substation
器具应配置齐全并检验合格。主要工器具及仪器仪表配置见表 2-1。

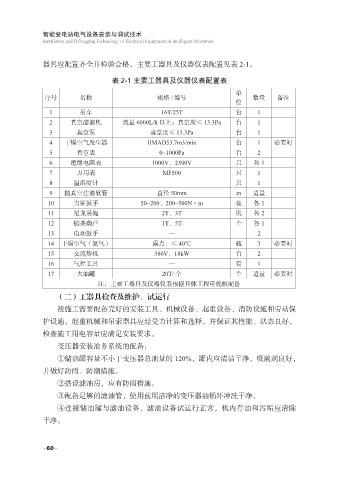

表 2-1 主要工器具及仪器仪表配置表
单
序号 名称 规格 / 编号 数量 备注
位
1 吊车 16T/25T 台 1
2 真空滤油机 流量 6000L/h 以上;真空度≤ 13.3Pa 台 1
3 真空泵 真空度≤ 13.3Pa 台 1
4 干燥空气发生器 HMAD53.7m3/min 台 1 必要时
5 真空表 0~1000Pa 台 2
6 绝缘电阻表 1000V、2500V 只 各 1
7 万用表 MF500 只 1
8 温湿度计 只 1
9 抽真空注油软管 直径 50mm m 适量
10 力矩扳手 50~200、200~500N·m 套 各 1
11 尼龙吊绳 2T、3T 副 各 2
12 链条葫芦 1T、5T 个 各 1
13 电动扳手 — 2
14 干燥空气(氮气) 露点:≤ 40℃ 瓶 3 必要时
15 交流焊机 380V,18kW 台 2
16 气焊工具 — 套 1
17 大油罐 20T/ 个 个 适量 必要时
注:主要工器具及仪器仪表根据具体工程量规模配备
(二)工器具检查及维护、试运行
按施工需要配备完好的安装工具、机械设备、起重设备、消防设施和劳动保
护设施,起重机械和吊索器具应经受力计算和选择,并保证其性能、状态良好,
检查施工用电容量应满足安装要求。
变压器安装油务系统的配备:
①储油罐容量不小于变压器总油量的 120%,罐内应清洁干净,吸潮剂良好,
并做好防雨、防潮措施。
②搭设滤油房,应有防雨措施。
③配备足够的滤油管,使用前用洁净的变压器油循环冲洗干净。
④连接储油罐与滤油设备,滤油设备试运行正常,机内存油和污垢应清除
干净。
