Page 63 - 建筑工程施工技术与管理创新探析
P. 63
第三章 铁路施工

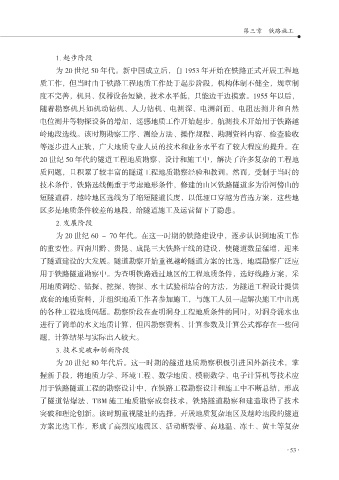

1. 起步阶段
为 20 世纪 50 年代。新中国成立后,自 1953 年开始在铁路正式开展工程地
质工作,但当时由于铁路工程地质工作处于起步阶段,机构体制不健全,规章制
度不完善,机具、仪器设备短缺,技术水平低,只能边干边摸索。1955 年以后,
随着勘察机具如机动钻机、人力钻机、电测深、电测剖面、电阻法测井和自然
电位测井等物探设备的增加,遥感地质工作开始起步,航测技术开始用于铁路越
岭地段选线。该时期勘察工序、测绘方法、操作规程、勘测资料内容、检查验收
等逐步进入正轨,广大地质专业人员的技术和业务水平有了较大程度的提升。在
20 世纪 50 年代的隧道工程地质勘察、设计和施工中,解决了许多复杂的工程地
质问题,且积累了较丰富的隧道工程地质勘察经验和教训。然而,受制于当时的
技术条件,铁路选线侧重于考虑地形条件,修建的山区铁路隧道多为沿河傍山的
短隧道群,越岭地区选线为了缩短隧道长度,以低垭口穿越为首选方案,这些地
区多是地质条件较差的地段,给隧道施工及运营留下了隐患。
2. 发展阶段
为 20 世纪 60 ~ 70 年代。在这一时期的铁路建设中,逐步认识到地质工作
的重要性。西南川黔、贵昆、成昆三大铁路干线的建设,使隧道数量猛增,迎来
了隧道建设的大发展。隧道勘察开始重视越岭隧道方案的比选,地震勘察广泛应
用于铁路隧道勘察中。为查明铁路通过地区的工程地质条件,选好线路方案,采
用地质调绘、钻探、挖探、物探、水土试验相结合的方法,为隧道工程设计提供
成套的地质资料,并组织地质工作者参加施工,与施工人员一起解决施工中出现
的各种工程地质问题。勘察阶段在查明洞身工程地质条件的同时,对洞身涌水也
进行了简单的水文地质计算,但因勘察资料、计算参数及计算公式都存在一些问
题,计算结果与实际出入较大。
3. 技术突破和创新阶段
为 20 世纪 80 年代后。这一时期的隧道地质勘察积极引进国外新技术,掌
握新手段,将地质力学、环境工程、数学地质、模糊数学、电子计算机等技术应
用于铁路隧道工程的勘察设计中,在铁路工程勘察设计和施工中不断总结,形成
了隧道钻爆法、TBM 施工地质勘察成套技术,铁路隧道勘察和建造取得了技术
突破和理论创新。该时期重视隧址的选择,开展地质复杂地区及越岭地段的隧道
方案比选工作,形成了高烈度地震区、活动断裂带、高地温、冻土、黄土等复杂
53
53
