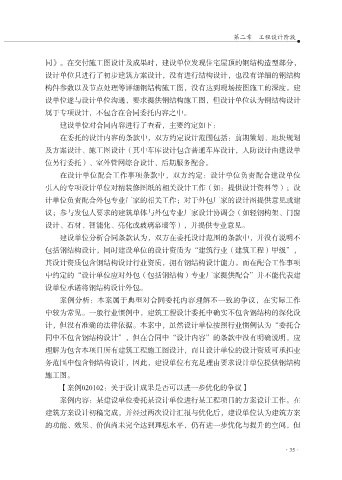

第二章  工程设计阶段



              同》。在交付施工图设计及成果时,建设单位发现住宅屋顶的钢结构造型部分,
              设计单位只进行了初步建筑方案设计,没有进行结构设计,也没有详细的钢结构
              构件参数以及节点处理等详细钢结构施工图,没有达到现场按图施工的深度。建
              设单位遂与设计单位沟通,要求提供钢结构施工图,但设计单位认为钢结构设计

              属于专项设计,不包含在合同委托内容之中。
                  建设单位对合同内容进行了查看,主要约定如下:
                  在委托的设计内容的条款中,双方约定设计范围包括:前期策划、地块规划
              及方案设计、施工图设计(其中车库设计包含普通车库设计,人防设计由建设单

              位另行委托)、室外管网综合设计、后期服务配合。
                  在设计单位配合工作事项条款中,双方约定:设计单位负责配合建设单位
              引入的专项设计单位对精装修图纸的相关设计工作(如:提供设计资料等);设
              计单位负责配合外包专业厂家的相关工作;对于外包厂家的设计图提供意见或建

              议;参与发包人要求的建筑单体与外包专业厂家设计协调会(如轻钢构架、门窗
              设计、石材、智能化、亮化或玻璃幕墙等),并提供专业意见。
                  建设单位分析合同条款认为,双方在委托设计范围的条款中,并没有说明不
              包括钢结构设计,同时建设单位的设计资质为“建筑行业(建筑工程)甲级”,

              其设计资质包含钢结构设计行业资质,拥有钢结构设计能力。而在配合工作事项
              中约定的“设计单位应对外包(包括钢结构)专业厂家提供配合”并不能代表建
              设单位承诺将钢结构设计外包。
                  案例分析:本案属于典型对合同委托内容理解不一致的争议,在实际工作

              中较为常见。一般行业惯例中,建筑工程设计委托中确实不包含钢结构的深化设
              计,但没有准确的法律依据。本案中,虽然设计单位按照行业惯例认为“委托合
              同中不包含钢结构设计”,但在合同中“设计内容”的条款中没有明确说明,应
              理解为包含本项目所有建筑工程施工图设计,而且设计单位的设计资质可承担业

              务范围中包含钢结构设计,因此,建设单位有充足理由要求设计单位提供钢结构
              施工图。
                  【案例020102:关于设计成果是否可以进一步优化的争议】
                  案例内容:某建设单位委托某设计单位进行某工程项目的方案设计工作。在

              建筑方案设计初稿完成,并经过两次设计汇报与优化后,建设单位认为建筑方案
              的功能、效果、价值尚未完全达到理想水平,仍有进一步优化与提升的空间,但


                                                                                   ·35·
