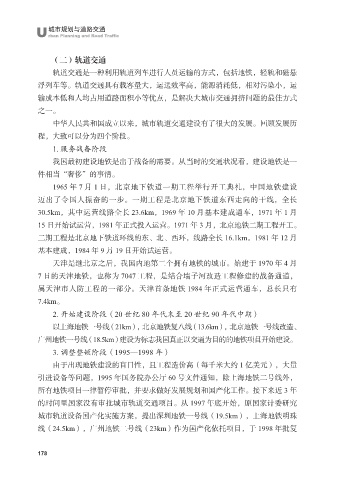

Page 190 - 城市规划与道路交通
P. 190

U   城市规划与道路交通
               rban Planning and Road Traffic


                (二)轨道交通
                轨道交通是一种利用轨道列车进行人员运输的方式,包括地铁,轻轨和磁悬
            浮列车等。轨道交通具有载客量大,运送效率高,能源消耗低,相对污染小,运

            输成本低和人均占用道路面积小等优点,是解决大城市交通拥挤问题的最佳方式
            之一。
                中华人民共和国成立以来,城市轨道交通建设有了很大的发展。回顾发展历
            程,大致可以分为四个阶段。

                1. 服务战备阶段
                我国最初建设地铁是出于战备的需要。从当时的交通状况看,建设地铁是一
            件相当“奢侈”的事情。
                1965 年 7 月 1 日,北京地下铁道一期工程举行开工典礼,中国地铁建设

            迈出了令国人振奋的一步。一期工程是北京地下铁道东西走向的干线,全长
            30.5km,其中运营线路全长 23.6km,1969 年 10 月基本建成通车,1971 年 1 月
            15 日开始试运营,1981 年正式投入运营。1971 年 3 月,北京地铁二期工程开工。
            二期工程是北京地下铁道环线的东、北、西环,线路全长 16.1km。1981 年 12 月

            基本建成,1984 年 9 月 19 日开始试运营。
                天津是继北京之后,我国内地第二个拥有地铁的城市。始建于 1970 年 4 月
            7 日的天津地铁,也称为 7047 工程,是结合墙子河改造工程修建的战备通道,
            属天津市人防工程的一部分。天津首条地铁 1984 年正式运营通车,总长只有

            7.4km。
                2. 开始建设阶段(20 世纪 80 年代末至 20 世纪 90 年代中期)
                以上海地铁一号线(21km),北京地铁复八线(13.6km),北京地铁一号线改造、
            广州地铁一号线(18.5km)建设为标志我国真正以交通为目的的地铁项目开始建设。

                3. 调整整顿阶段(1995—1998 年)
                由于出现地铁建设的盲目性,且工程造价高(每千米大约 1 亿美元),大量
            引进设备等问题,1995 年国务院办公厅 60 号文件通知,除上海地铁二号线外,
            所有地铁项目一律暂停审批,并要求做好发展规划和国产化工作。接下来近 3 年

            的时间里国家没有审批城市轨道交通项目。从 1997 年底开始,原国家计委研究
            城市轨道设备国产化实施方案,提出深圳地铁一号线(19.5km),上海地铁明珠
            线(24.5km),广州地铁二号线(23km)作为国产化依托项目,于 1998 年批复
