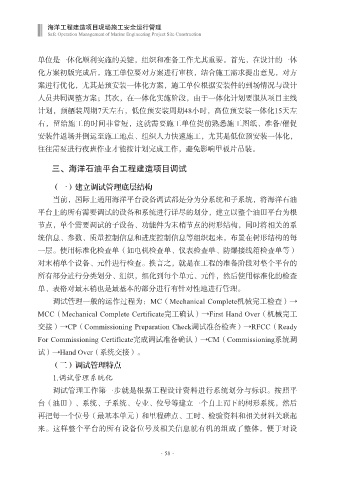

Page 66 - 海洋工程建造项目现场施工安全运行管理
P. 66
海洋工程建造项目现场施工安全运行管理
Safe Operation Management of Marine Engineering Project Site Construction
单位是一体化顺利实施的关键,组织和准备工作尤其重要。首先,在设计的一体
化方案初版完成后,施工单位要对方案进行审核,结合施工需求提出意见,对方
案进行优化,尤其是预安装一体化方案,施工单位根据安装件的到场情况与设计
人员共同调整方案;其次,在一体化实施阶段,由于一体化计划要服从项目主线
计划,预舾装周期7天左右,低位预安装周期48小时,高位预安装一体化15天左
右,留给施工的时间非常短,这就需要施工单位提前熟悉施工图纸、准备/催促
安装件返场并倒运至施工地点、组织人力快速施工,尤其是低位预安装一体化,
往往需要进行夜班作业才能按计划完成工作,避免影响甲板片吊装。
三、海洋石油平台工程建造项目调试
(一)建立调试管理底层结构
当前,国际上通用海洋平台设备调试都是分为分系统和子系统,将海洋石油
平台上的所有需要调试的设备和系统进行详尽的划分,建立以整个油田平台为根
节点,单个需要调试的子设备、功能件为末梢节点的树形结构,同时将相关的系
统信息、参数、质量控制信息和进度控制信息等组织起来,布置在树形结构的每
一层。使用标准化检查单(如电机检查单、仪表检查单、防爆接线箱检查单等)
对末梢单个设备、元件进行检查。换言之,就是在工程的准备阶段对整个平台的
所有部分进行分类划分、组织,细化到每个单元、元件,然后使用标准化的检查
单、表格对最末梢也是最基本的部分进行有针对性地进行管理。
调试管理一般的运作过程为:MC(Mechanical Complete机械完工检查)→
MCC(Mechanical Complete Certificate完工确认)→First Hand Over(机械完工
交接)→CP(Commissioning Preparation Check调试准备检查)→RFCC(Ready
For Commissioning Certificate完成调试准备确认)→CM(Commissioning系统调
试)→Hand Over(系统交接)。
(二)调试管理特点
1.调试管理系统化
调试管理工作第一步就是根据工程设计资料进行系统划分与标识。按照平
台(油田)、系统、子系统、专业、位号等建立一个自上而下的树形系统,然后
再把每一个位号(最基本单元)和里程碑点、工时、检验资料和相关材料关联起
来。这样整个平台的所有设备位号及相关信息就有机的组成了整体,便于对设
·58·
