Page 67 - 海洋工程建造项目现场施工安全运行管理
P. 67

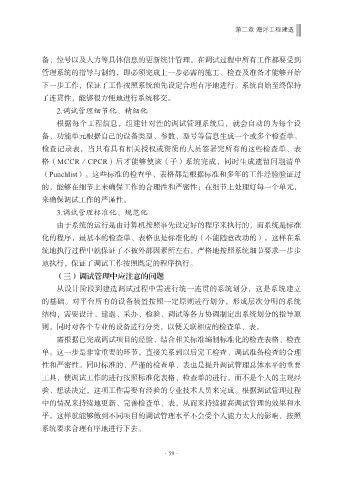

第二章 海洋工程建造
备、位号以及人力等具体信息的更新统计管理。在调试过程中所有工作都要受到
管理系统的指导与制约,即必须完成上一步必需的施工、检查及准备才能够开始
下一步工作,保证了工作按照系统预先设定合理有序地进行。系统自始至终保持
了连贯性,能够很方便地进行系统移交。
2.调试管理细节化、精细化
根据每个工程信息,组建针对性的调试管理系统后,就会自动的为每个设
备、功能单元根据自己的设备类型、参数、型号等信息生成一个或多个检查单、
检查记录表,当只有具有相关授权或资质的人员签署完所有的这些检查单、表
格(MCCR/CPCR)后才能够使该(子)系统完成,同时生成遗留问题清单
(Punchlist)。这些标准的检查单、表格都是根据标准和多年的工作经验验证过
的,能够在细节上来确保工作的合理性和严密性;在细节上处理好每一个单元,
来确保调试工作的严谨性。
3.调试管理标准化、规范化
由于系统的运行是由计算机按照事先设定好的程序来执行的,而系统是标准
化的程序,最基本的检查单、表格也是标准化的(不能随意改动的)。这样在系
统地执行过程中就保证了不被外部因素所左右,严格地按照系统细节要求一步步
地执行,保证了调试工作按照既定的程序执行。
(三)调试管理中应注意的问题
从设计阶段到建造调试过程中需进行统一连贯的系统划分,这是系统建立
的基础。对平台所有的设备装置按照一定原则进行划分,形成层次分明的系统
结构,需要设计、建造、采办、检验、调试等各方协调制定出系统划分的指导原
则,同时对各个专业的设备进行分类,以便关联相应的检查单、表。
需根据已完成调试项目的经验、结合相关标准编制标准化的检查表格、检查
单。这一步是非常重要的环节,直接关系到以后完工检查、调试准备检查的合理
性和严密性。同时标准的、严谨的检查单、表也是提升调试管理总体水平的重要
工具,使调试工作的进行按照标准化表格、检查单的进行,而不是个人的主观经
验、想法决定,这项工作需要有经验的专业技术人员来完成。根据调试管理过程
中的情况来持续地更新、完善检查单、表,从而来持续提高调试管理的效果和水
平。这样就能够做到不同项目的调试管理水平不会受个人能力太大的影响,按照
系统要求合理有序地进行下去。
·59·
