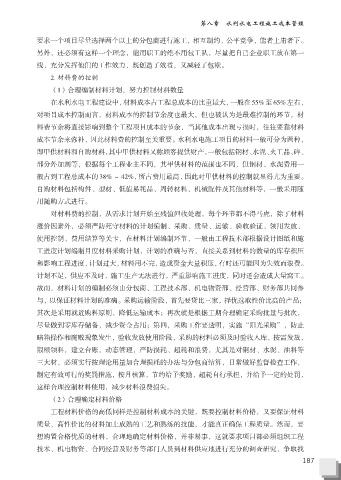

第八章 水利水电工程施工成本管理
要求一个项目尽量选择两个以上的分包商进行施工,相互制约、公平竞争,能者上庸者下。
另外,还必须有这样一个理念,能用职工的绝不用包工队,尽量把自己企业职工放在第一
线,充分发挥他们的工作效力,既创造了效益,又减轻了包袱。
2. 材料费的控制
(1)合理编制材料计划,努力控制材料数量
在水利水电工程建设中,材料成本占工程总成本的比重最大,一般在 55% 至 65% 左右,
对项目成本控制而言,材料成本的控制节余度也最大,但也被认为是最难控制的环节,材
料费节余将直接影响到整个工程项目成本的节余,当其他成本出现亏损时,往往要靠材料
成本节余来弥补,因此材料费的控制至关重要。水利水电施工项目的材料一般可分为两种,
即甲供材料和自购材料,其中甲供材料又称顾客提供财产,一般包括钢材、水泥、火工品、碎、
部分外加剂等,根据每个工程业主不同,其甲供材料的范围也不同,但钢材、水泥费用一
般占到工程总成本的 38% ~ 42%,所占费用最高,因此对甲供材料的控制就显得尤为重要。
自购材料包括构件、型材、低值易耗品、周转材料、机械配件及其他材料等,一般采用随
用随购方式进行。
对材料费的控制,从需求计划开始至残值回收处理,每个环节都不得马虎,除了材料
涨价因素外,必须严防死守材料的计划编制、采购、质量、运输、验收验证、领用发放、
使用控制、费用结算等关卡,在材料计划编制环节,一般由工程技术部根据设计图纸和施
工进度计划编制月度材料采购计划,计划的准确与否,直接关系到材料的数量的库存积压
和影响工程进度,计划过大,材料用不完,造成资金大量积压,有时还可能因为失效而浪费。
计划不足,供应不及时,施工生产无法进行,严重影响施工进度,同时还会造成大量窝工。
故而,材料计划的编制必须由分包商、工程技术部、机电物资部、经营部、财务部共同参
与,以保证材料计划的准确。采购运输阶段,首先要货比三家,择优选取性价比高的产品;
其次是采用就近购料原则,降低运输成本;再次就是根据工期合理确定采购批量与批次,
尽量做到零库存储备,减少资金占用;第四,采购工作要透明,实施“阳光采购”,防止
暗箱操作和腐败现象发生,验收发放使用阶段,采购的材料必须及时验收入库,按需发放,
限额领料,建立台账,动态管理,严防损耗、超耗和浪费,尤其是对钢材、水泥、油料等
三大材,必须实行按理论用量加合理损耗的办法与分包商结算,日常做好监督检查工作,
制定有效可行的奖罚措施,按月核算,节约给予奖励,超耗自行承担,并给予一定的处罚,
这样合理控制材料使用,减少材料浪费损失。
(2)合理确定材料价格
工程材料价格的高低同样是控制材料成本的关键,既要控制材料价格,又要保证材料
质量,高性价比的材料加上成熟的工艺和熟练的技能,才能真正确保工程质量。然而,要
想购置合格优质的材料,合理地确定材料价格,并非易事,这就要求项目部必须组织工程
技术、机电物资、合同经营及财务等部门人员到材料供应地进行充分的调查研究,争取找
