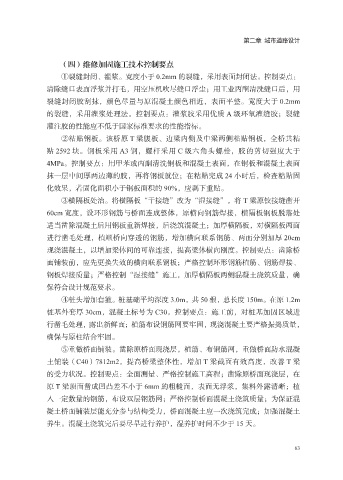

第二章  城市道路设计


                   (四)维修加固施工技术控制要点
                   ①裂缝封闭、灌浆。宽度小于 0.2mm 的裂缝,采用表面封闭法。控制要点:
               清除缝口表面浮浆并打毛,用空压机吹尽缝口浮尘;用工业丙酮清洗缝口后,用

               裂缝封闭胶刮抹,颜色尽量与原混凝土颜色相近,表面平整。宽度大于 0.2mm
               的裂缝,采用灌浆处理法。控制要点:灌浆胶采用优质 A 级环氧灌缝胶;裂缝
               灌注胶的性能应不低于国家标准要求的性能指标。
                   ②粘贴钢板。该桥原 T 梁腹板、边梁内侧及中梁两侧粘贴钢板,全桥共粘

               贴 2592 块。钢板采用 A3 钢,螺杆采用 C 级六角头螺栓,胶的剪切强度大于
               4MPa。控制要点:用甲苯或丙酮清洗钢板和混凝土表面,在钢板和混凝土表面
               抹一层中间厚两边薄的胶,再将钢板就位;在粘贴完成 24 小时后,检查粘贴固
               化效果,若固化面积小于钢板面积的 90%,应剥下重贴。

                   ③横隔板处治。将横隔板“干接缝”改为“湿接缝”,将 T 梁原铰接缝凿开
               60cm 宽度,设环形钢筋与桥面连成整体,原横向钢筋焊接,横隔板钢板脱落处
               适当凿除混凝土后用钢板重新焊接,后浇筑混凝土;加厚横隔板,对横隔板两面
               进行凿毛处理,植顺桥向穿透的钢筋,增加横向联系钢筋、两面分别加厚 20cm

               现浇混凝土,以增加梁体间的可靠连接,提高梁体横向刚度。控制要点:凿除桥
               面铺装前,应先更换失效的横向联系钢板;严格控制环形钢筋植筋、钢筋焊接、
               钢板焊接质量;严格控制“湿接缝”施工,加厚横隔板两侧混凝土浇筑质量,确
               保符合设计规范要求。

                   ④桩头增加套箍。桩基础平均深度 3.0m,共 50 根,总长度 150m。在原 1.2m
               桩基外套厚 30cm,混凝土标号为 C30。控制要点:施工前,对桩基加固区域进
               行凿毛处理,露出新鲜面;植筋布设钢筋网要牢固,现浇混凝土要严格振捣质量,
               确保与原柱结合牢固。

                   ⑤重做桥面铺装。凿除原桥面现浇层,植筋、布钢筋网,重做桥面防水混凝
               土铺装(C40)7812m2,提高桥梁整体性,增加 T 梁截面有效高度,改善 T 梁
               的受力状况。控制要点:全面测量、严格控制施工高程;凿除原桥面现浇层,在
               原 T 梁顶面凿成凹凸差不小于 6mm 的粗糙面,表面无浮浆,集料外露清晰;植

               入一定数量的钢筋,布设双层钢筋网;严格控制桥面混凝土浇筑质量;为保证混
               凝土桥面铺装层能充分参与结构受力,桥面混凝土应一次浇筑完成;加强混凝土
               养生。混凝土浇筑完后要尽早进行养护,湿养护时间不少于 15 天。
