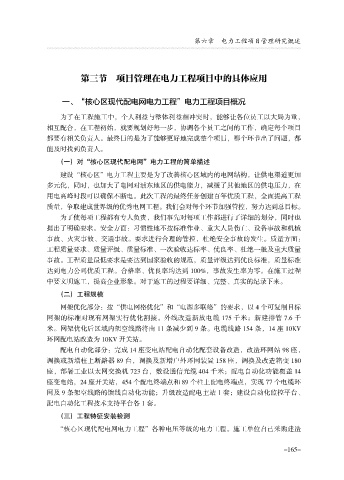

第六章 电力工程项目管理研究概述





                          第三节         项目管理在电力工程项目中的具体应用



                     一、“核心区现代配电网电力工程”电力工程项目概况

                    为了在工程施工中,个人利益与整体利益相冲突时,能够让各位员工以大局为重,
                相互配合,在工程初始,就要规划好每一步,协调各个员工之间的工作,确定每个项目
                都要有相关负责人。最终目的是为了能够更好地完成整个项目,哪个环节出了问题,都
                能及时找到负责人。

                   (一) 对“核心区现代配电网”电力工程的简单描述

                    建设“核心区”电力工程主要是为了改善核心区域内的电网结构,让供电渠道更加
                多元化,同时,也加大了电网对浦东地区的供电能力,减缓了其他地区的供电压力,在
                用电高峰时段可以确保不断电。此次工程的最终任务创建百年优质工程,全面提高工程
                质量,争取建成世界级的优秀电网工程。我们会对每个环节加强管控,努力达到总目标。
                    为了使每项工程都有专人负责,我们事先对每项工作都进行了详细的划分,同时也
                提出了明确要求。安全方面:习惯性地不按标准作业、重大人员伤亡、设备事故和机械
                事故、火灾事故、交通事故。要求进行合理的管控,杜绝安全事故的发生。质量方面:
                工程质量要求、质量评级、质量标准、一次验收达标率、优良率、杜绝一般及重大质量
                事故。工程质量最低要求是要达到国家验收的规范,质量评级达到优良标准,质量标准
                达到电力公司优质工程。合格率、优良率均达到 100%,事故发生率为零。在施工过程

                中要文明施工,提高企业形象。对于施工的过程要详细、完整、真实的纪录下来。
                   (二) 工程规模

                    网架优化部分:按“供电网格优化”和“电源多联络”的要求,以 4 个可复制目标
                网架的标准对现有网架实行优化割接。外线改造新放电缆 175 千米;新建排管 7.6 千
                米。网架优化后区域内架空线路将由 11 条减少到 9 条。电缆线路 154 条,14 座 10KV
                环网配电站改造为 10KV 开关站。
                    配电自动化部分:完成 14 座变电站配电自动化配套设备改造,改造环网站 98 座,
                调换或新增柱上断路器 89 台,调换及新增户外环网装置 158 座,调换及改造箱变 180

                座,部署工业以太网交换机 723 台,敷设通信光缆 404 千米;配电自动化功能覆盖 14
                座变电站,24 座开关站,454 个配电终端点和 89 个柱上配电终端点,实现 77 个电缆环
                网及 9 条架空线路的馈线自动化功能;升级改造配电主站 1 套;建设自动化监控平台、
                配电自动化工程技术支持平台各 1 套。

                   (三) 工程特征安装检测

                   “核心区现代配电网电力工程”各种电压等级的电力工程。施工单位自己采购建造
