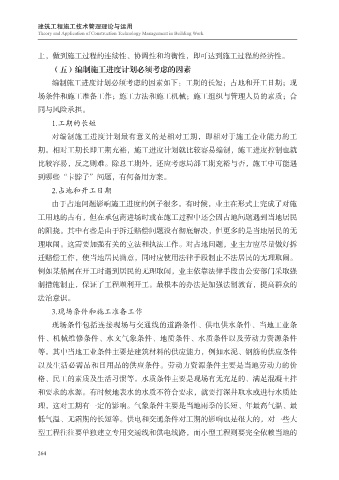

上,做到施工过程的连续性、协调性和均衡性,即可达到施工过程的经济性。
(五)编制施工进度计划必须考虑的因素
编制施工进度计划必须考虑的因素如下:工期的长短;占地和开工日期;现
场条件和施工准备工作;施工方法和施工机械;施工组织与管理人员的素质;合
同与风险承担。
1.工期的长短
对编制施工进度计划最有意义的是相对工期,即相对于施工企业能力的工
期。相对工期长即工期充裕,施工进度计划就比较容易编制,施工进度控制也就
比较容易,反之则难。除总工期外,还应考虑局部工期充裕与否,施工中可能遇
到哪些“卡脖子”问题,有何备用方案。
2.占地和开工日期
由于占地问题影响施工进度的例子很多。有时候,业主在形式上完成了对施
工用地的占有,但在承包商进场时或在施工过程中还会因占地问题遇到当地居民
的阻挠。其中有些是由于拆迁赔偿问题没有彻底解决,但更多的是当地居民的无
理取闹。这需要加强有关的立法和执法工作。对占地问题,业主方应尽量做好拆
迁赔偿工作,使当地居民满意,同时应使用法律手段制止不法居民的无理取闹。
例如某船闸在开工时遇到居民的无理取闹,业主依靠法律手段由公安部门采取强
制措施制止,保证了工程顺利开工。最根本的办法是加强法制教育,提高群众的
法治意识。
3.现场条件和施工准备工作
现场条件包括连接现场与交通线的道路条件、供电供水条件、当地工业条
件、机械维修条件、水文气象条件、地质条件、水质条件以及劳动力资源条件
等。其中当地工业条件主要是建筑材料的供应能力,例如水泥、钢筋的供应条件
以及生活必需品和日用品的供应条件。劳动力资源条件主要是当地劳动力的价
格、民工的素质及生活习惯等。水质条件主要是现场有无充足的、满足混凝土拌
和要求的水源。有时候地表水的水质不符合要求,就要打深井取水或进行水质处
理,这对工期有一定的影响。气象条件主要是当地雨季的长短、年最高气温、最
低气温、无霜期的长短等。供电和交通条件对工期的影响也是很大的,对一些大
型工程往往要单独建立专用交通线和供电线路,而小型工程则要完全依赖当地的
